2021/11/21〜22:南側の桁を取り付けてから、北側のドアの取付けなど
(d13_21)
子ども部屋のプラン

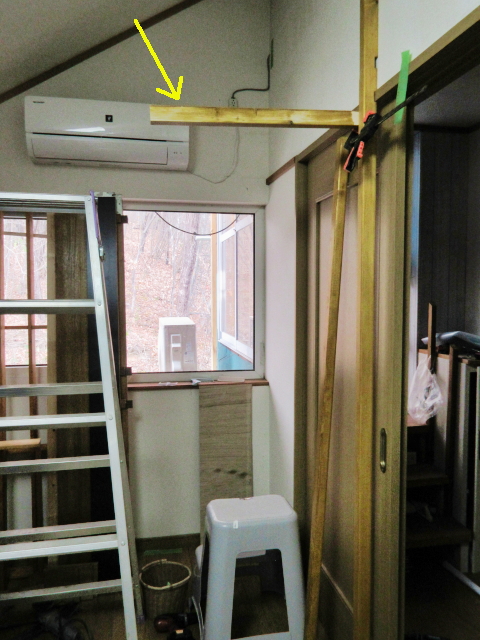

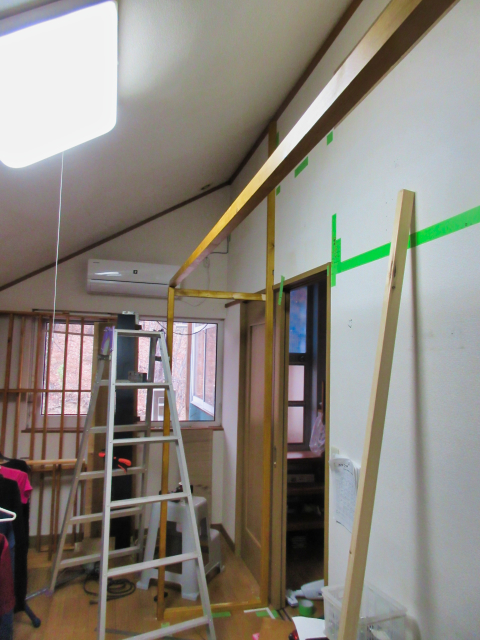

11/21:南側の桁を取り付けてから、北側のドアの取付け
11/22:部屋の仕切りに使う解体したベッドの材の洗浄

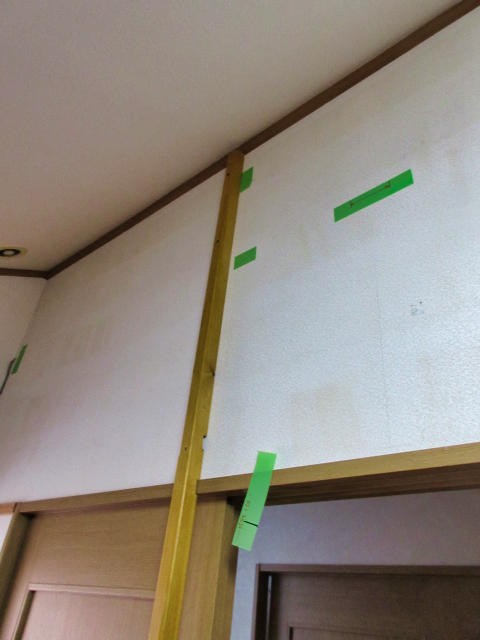

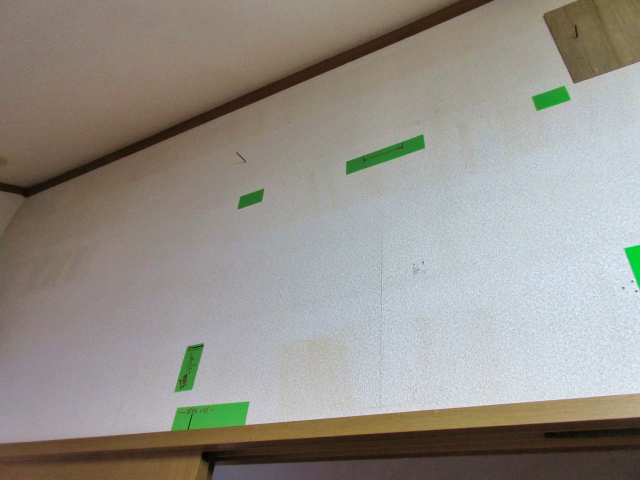

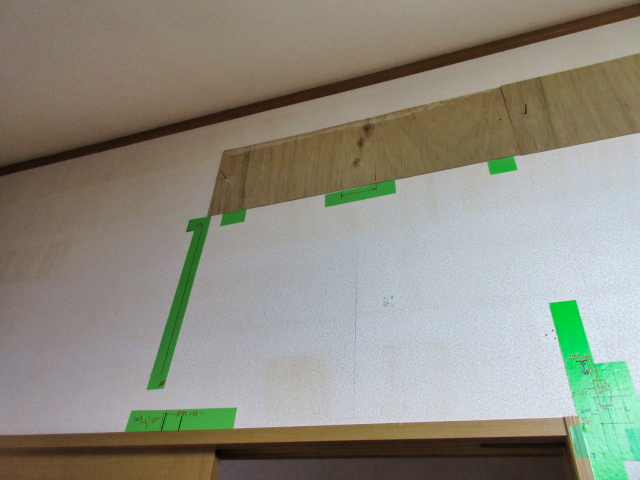

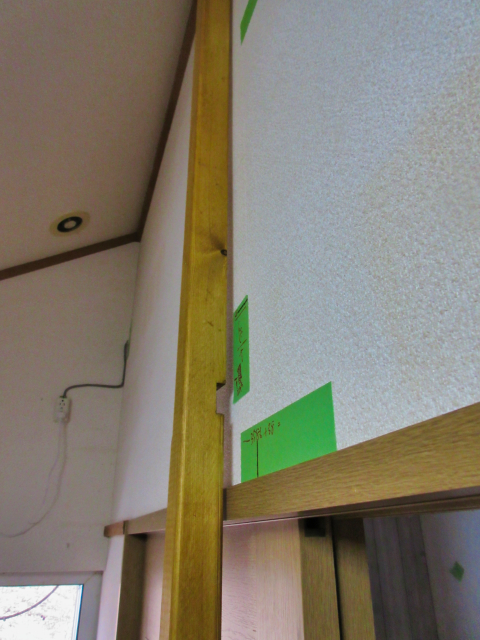

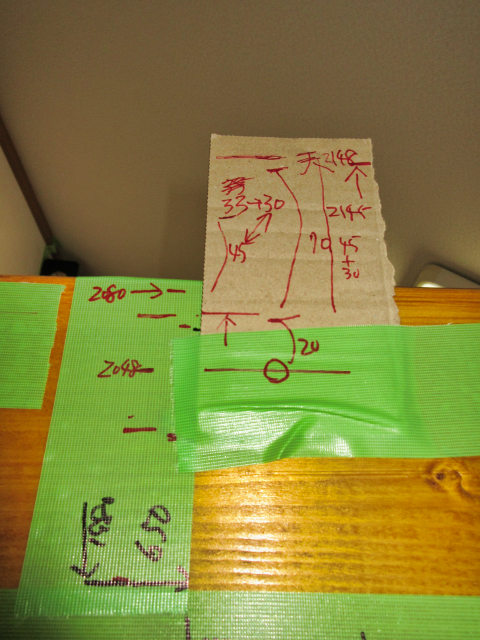

まずは、先日付けた位置決め用のベニアを基準に、壁に柱の取付け用のマーキング
11/21
【11:25】作業開始
【11:28】ベニア1枚外す

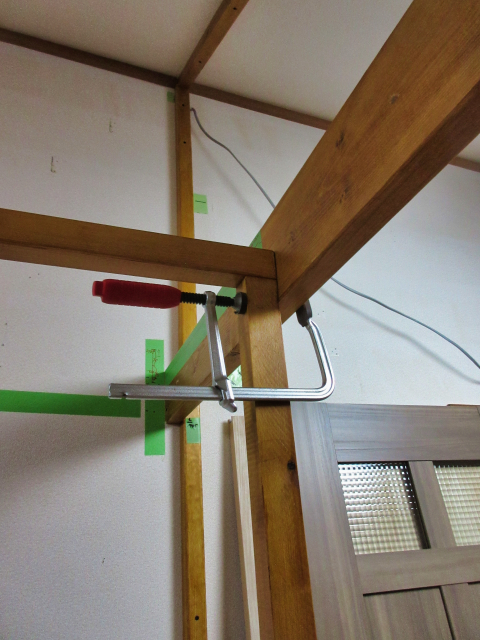

柱の位置合わせ

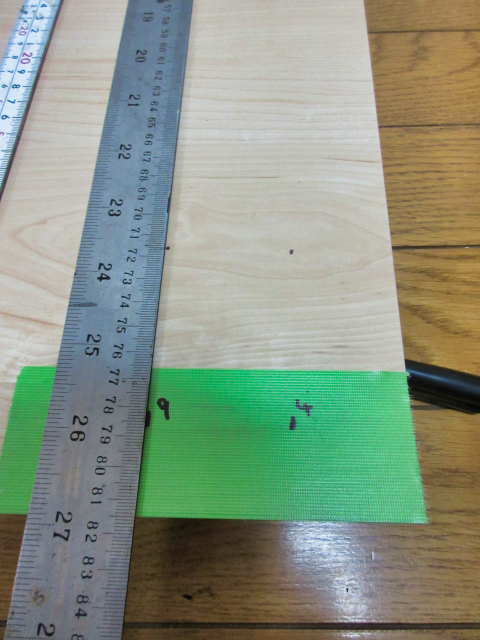

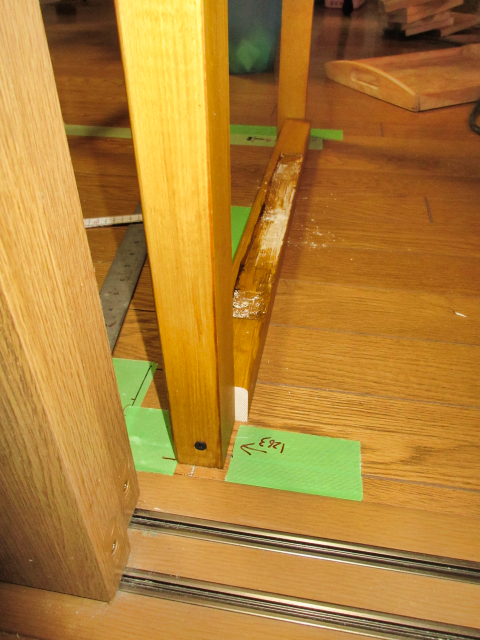

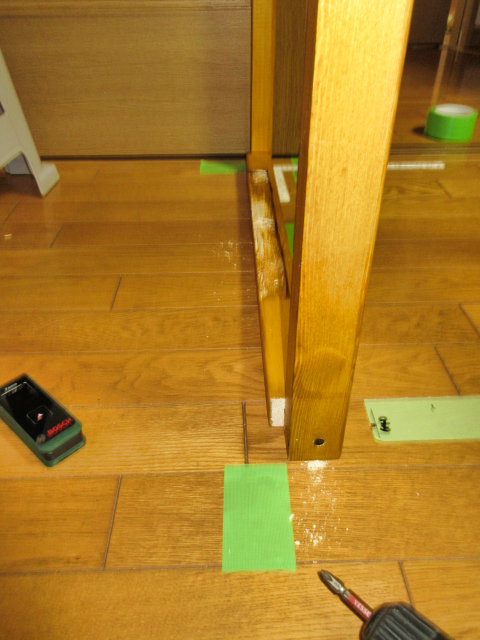

【11:38】切り欠き失敗w
【11:52】切り欠き補正して取付け

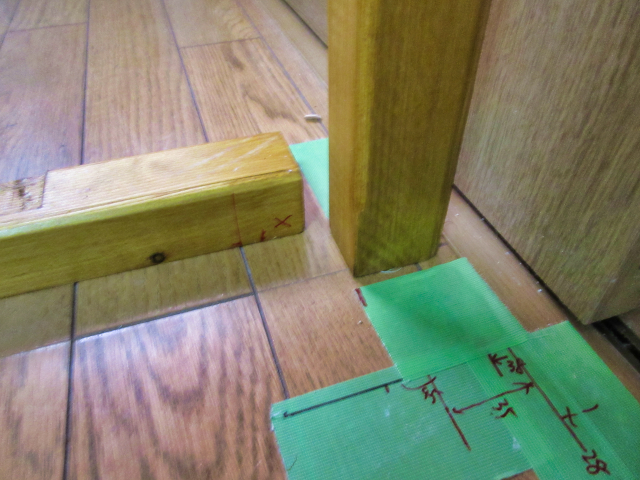

【11:57】柱基部の位置決め

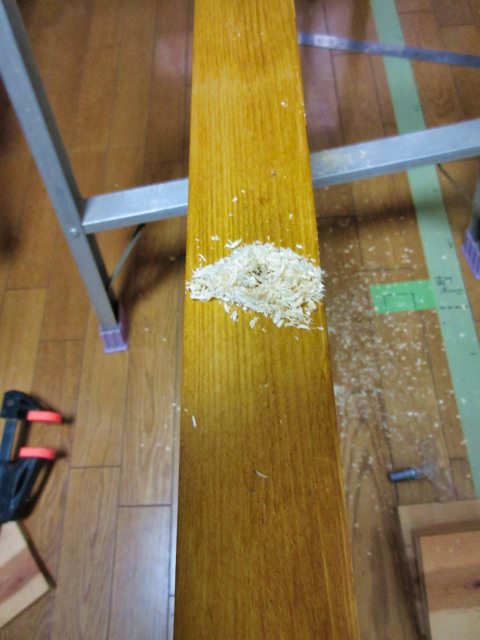

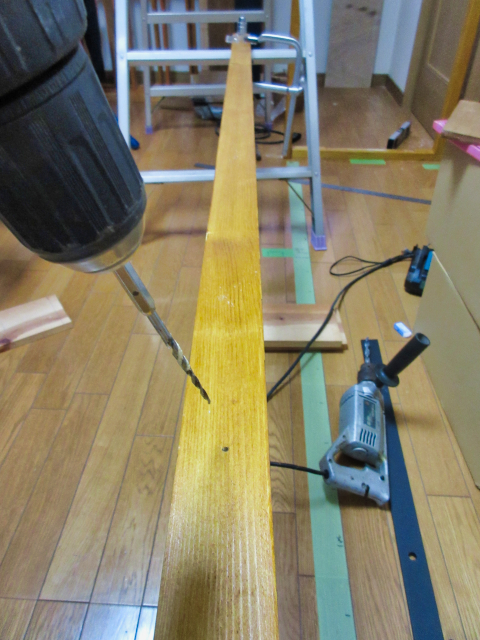

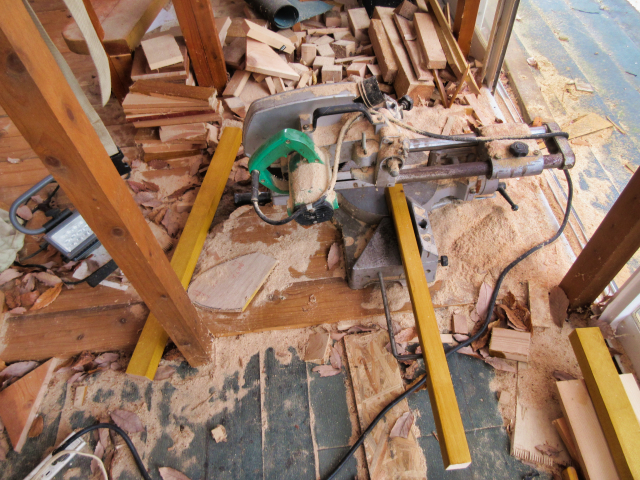

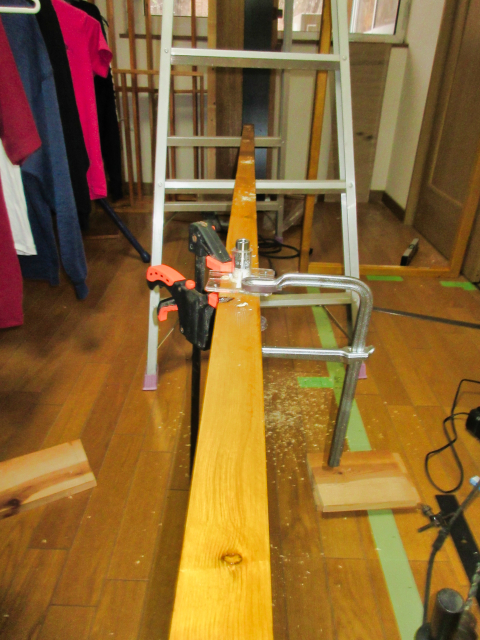

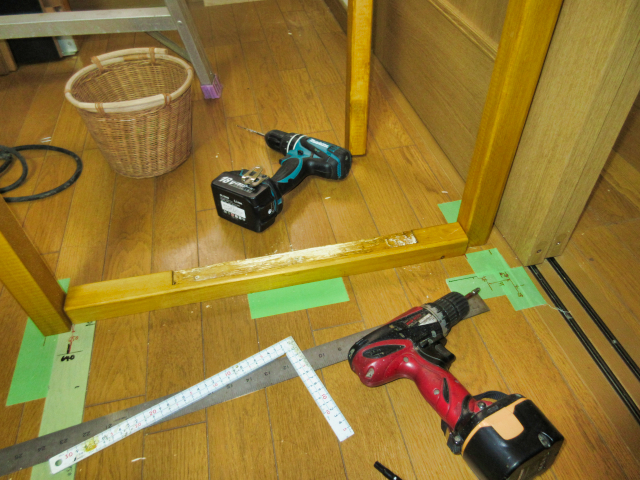

【12:07】柱基部桟の材裁断

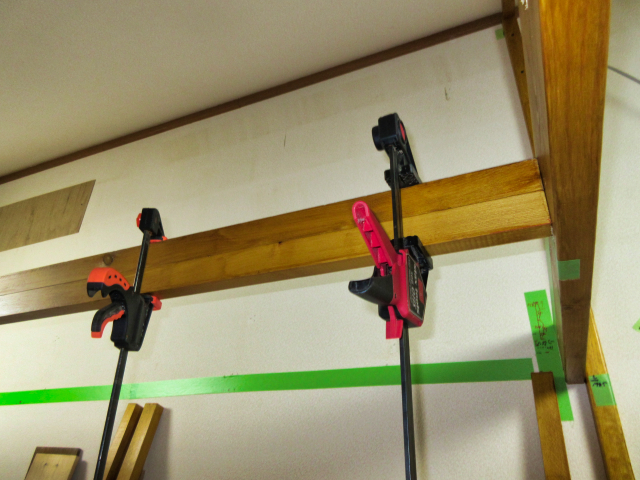

【13:54】柱基部桟取付け
【14:01】

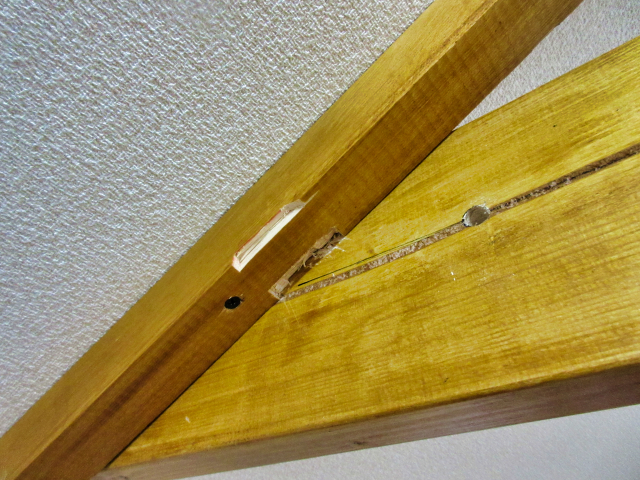

【14:15】上の桟

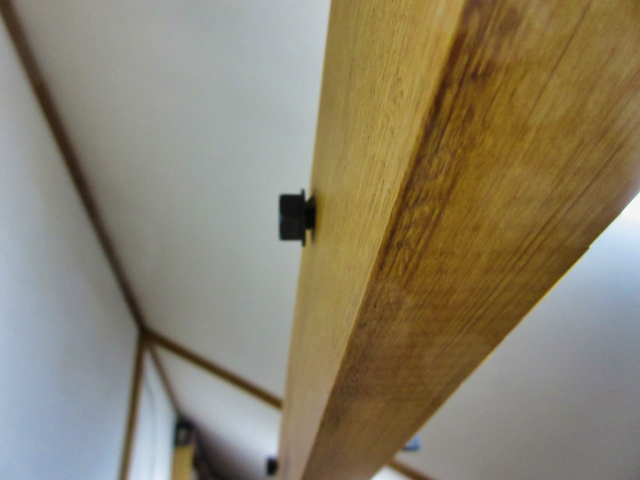

【14:18】内側の柱
【14:22】基部固定

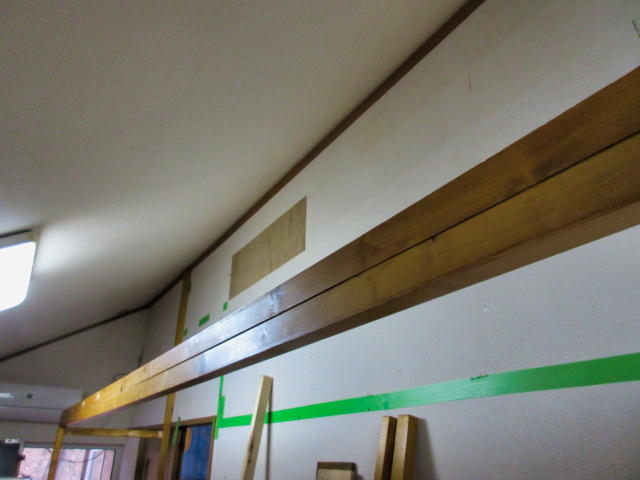

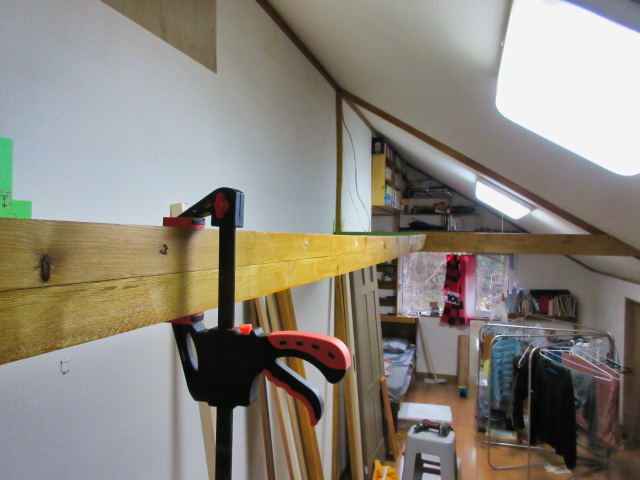

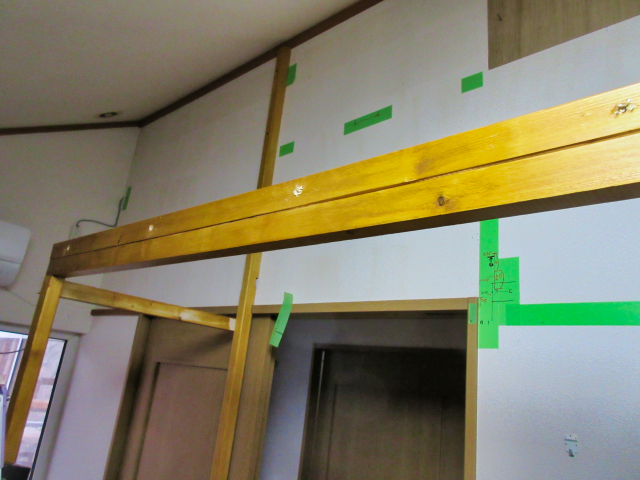

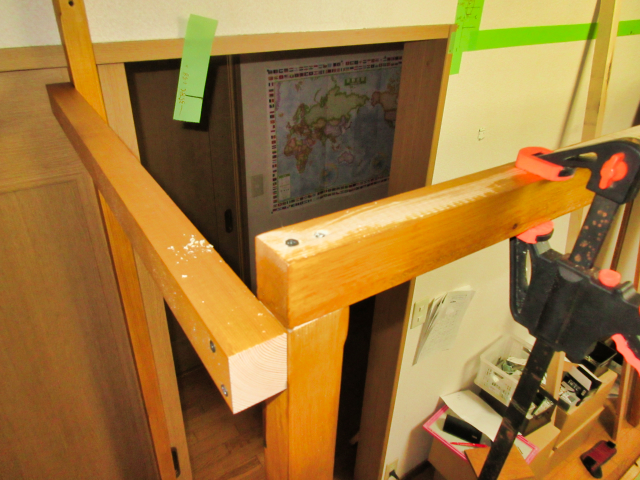

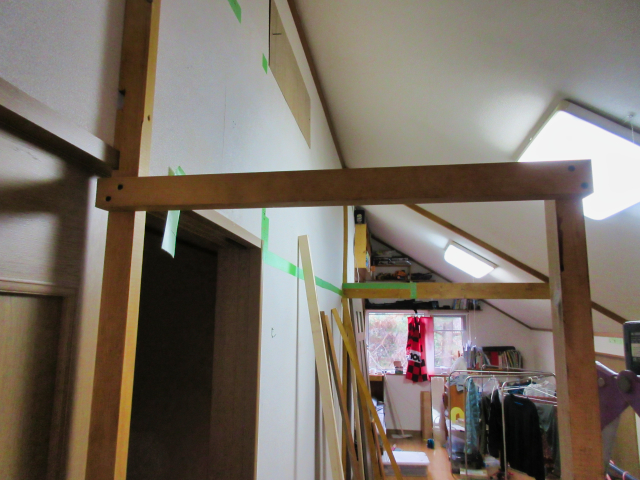

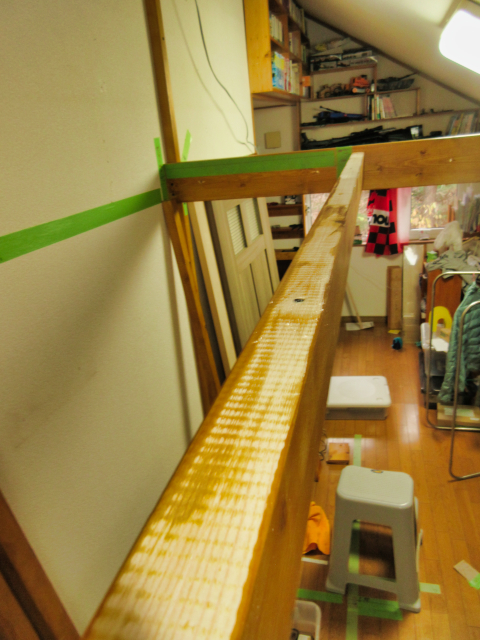

【14:34】南端が完成

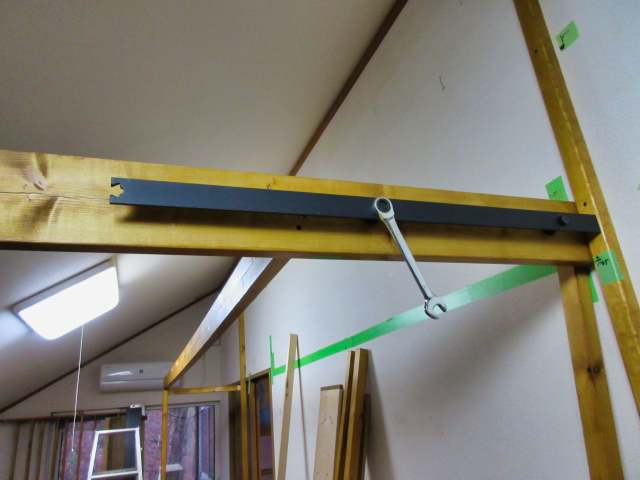

次は桁の取付け

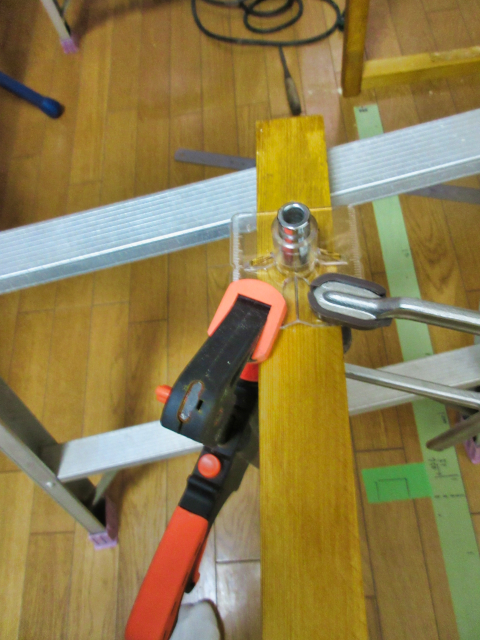

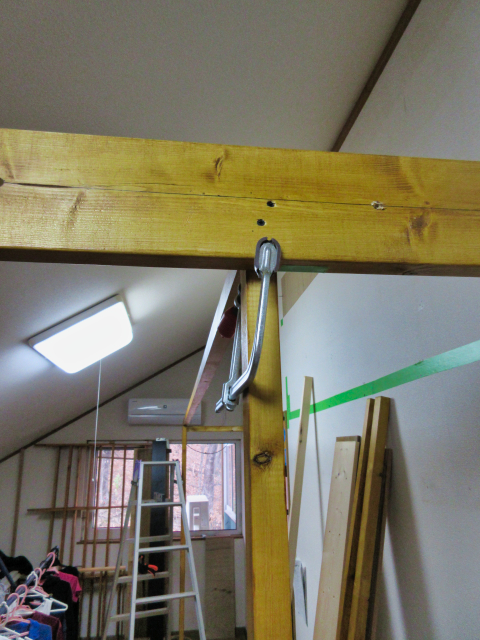

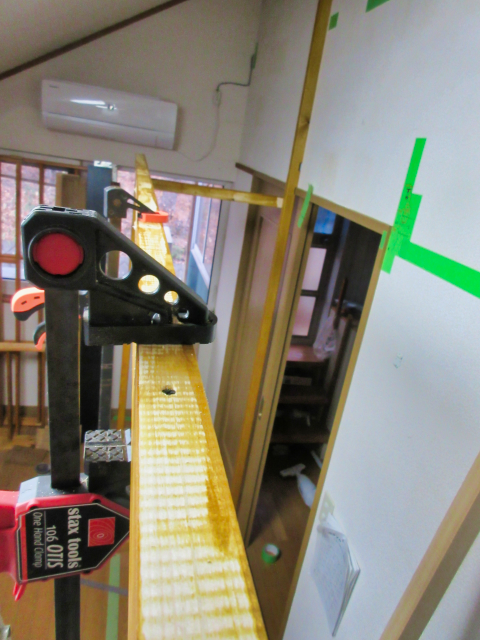

【14:44】位置決め
【14:49】固定
ソリは後で矯正する
【14:56】

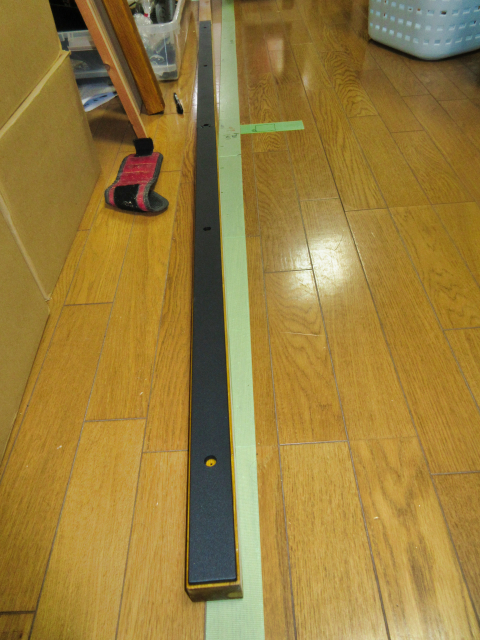

先に南側の部屋のレールの位置合わせ
SK11 ドリルガイドキット 4〜12mm SGK-6

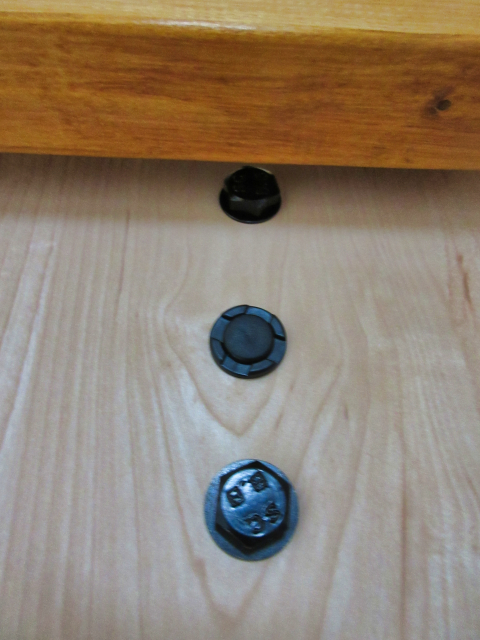

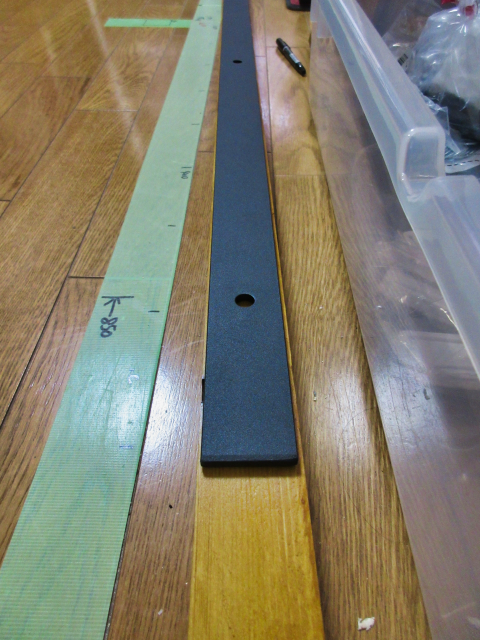

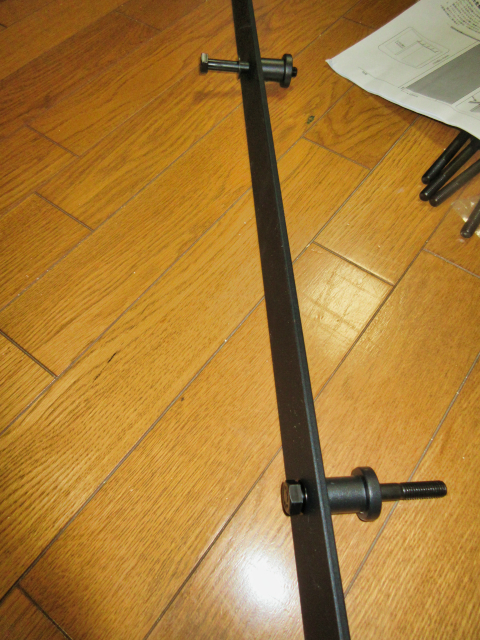

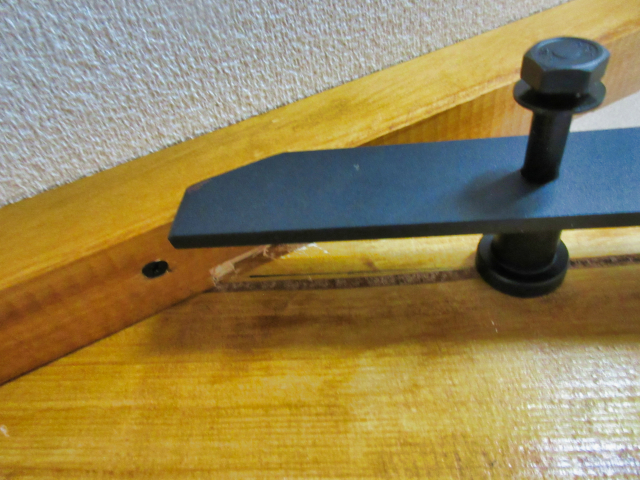

レールの取付けボルトは10mm。
これを桁に直角に取付けしないといけないので、
のガイドを使う。

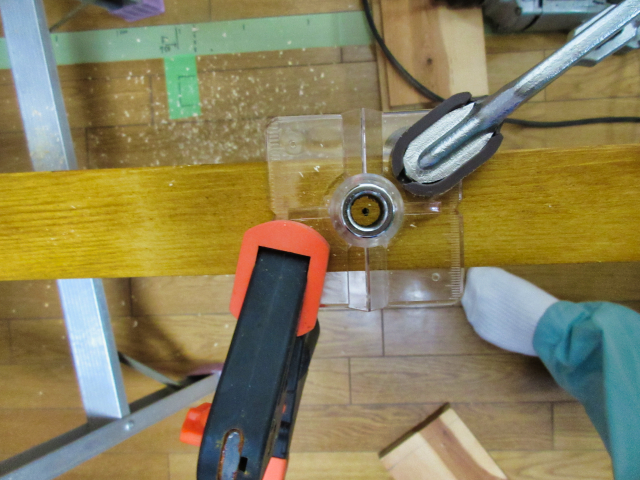

【15:09】位置決め

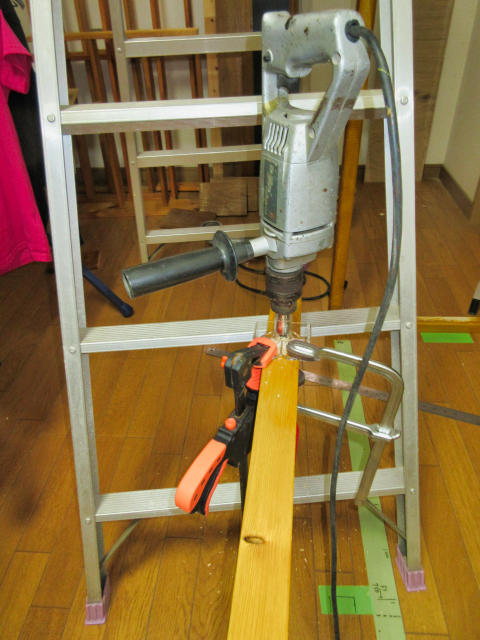

ガイド使って直角に10mmの穴空け
【15:16】
【15:17】
【15:19】

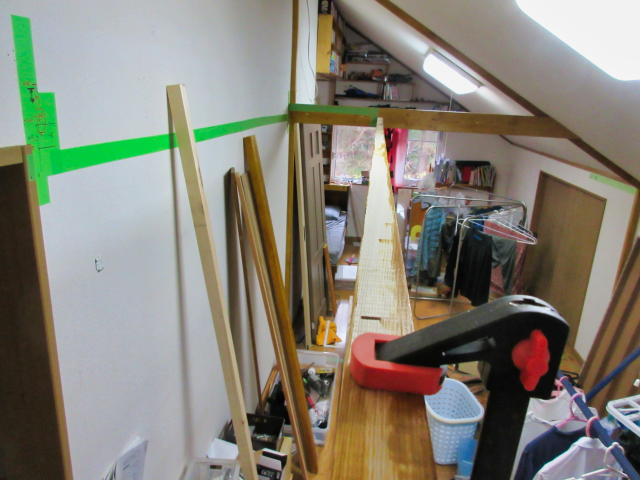

【15:21】桁2段目を載せる

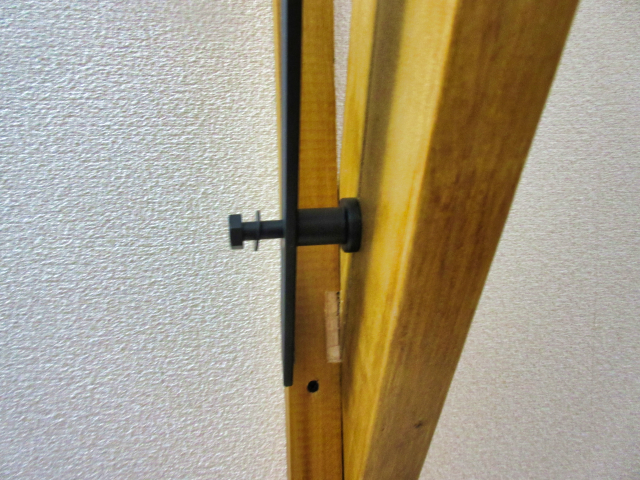

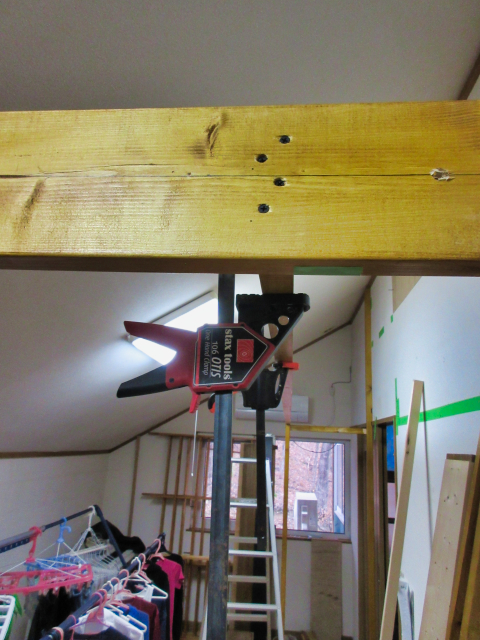

【15:26】矯正しながら止める
【15:30】
【15:49】

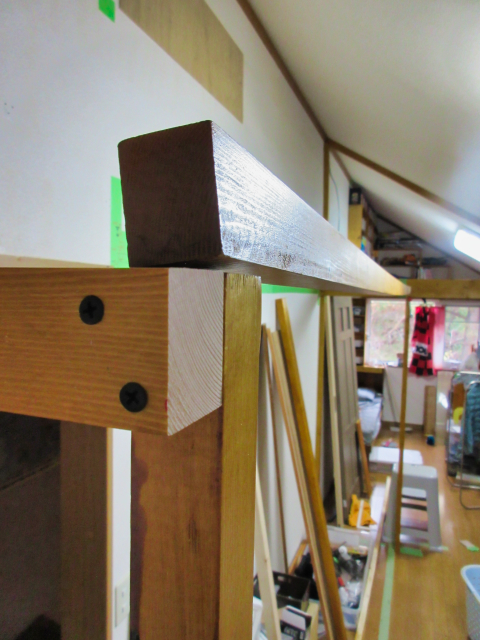

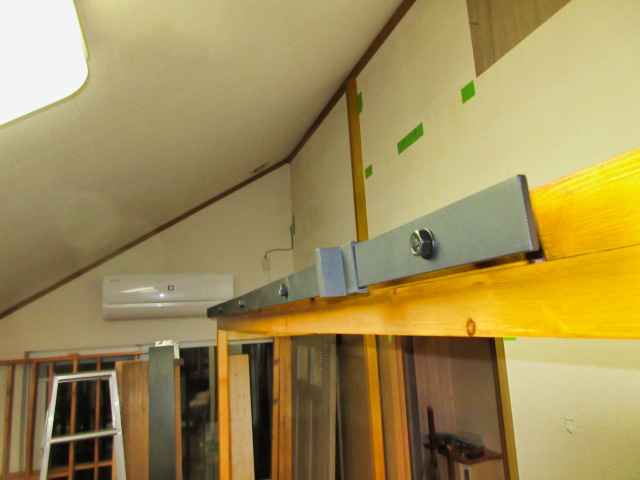

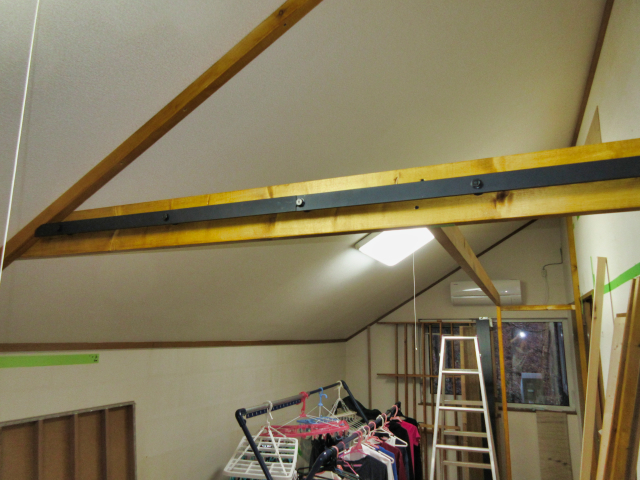

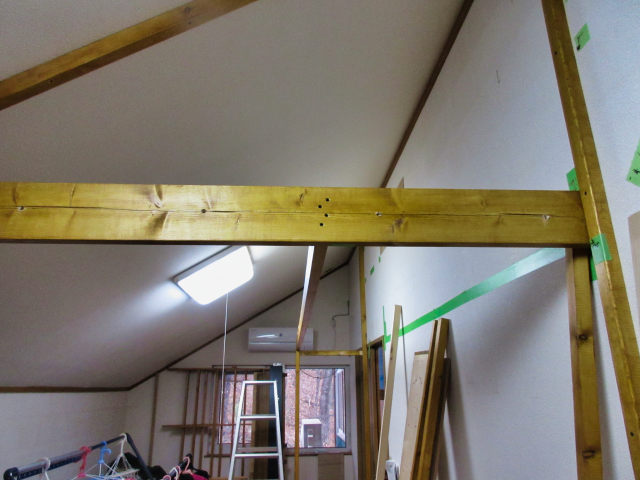

【15:43】桁2段目固定完了
次は、北側の部屋のドアレールの取付け〜ドアの取付け

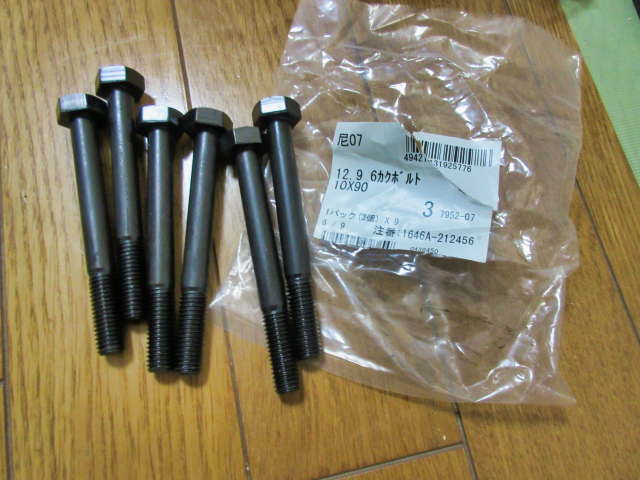

附属のボルトは長さが合わず別途購入
ZEKOO 吊り引き戸レール バーンドア金具 引き扉 引き違いドア トラックレール 室内ドア 6 FT (1.83メートル)

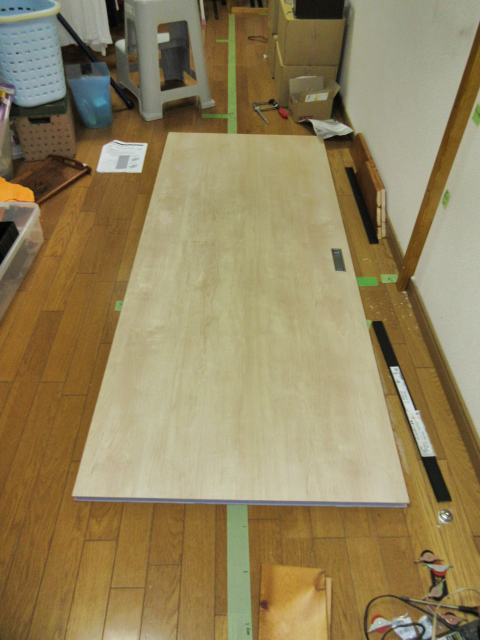

エイダイ 内装 引戸 約 W813xH1975x30mm VD-ERTHA307FFPP
【15:45】購入したボルト

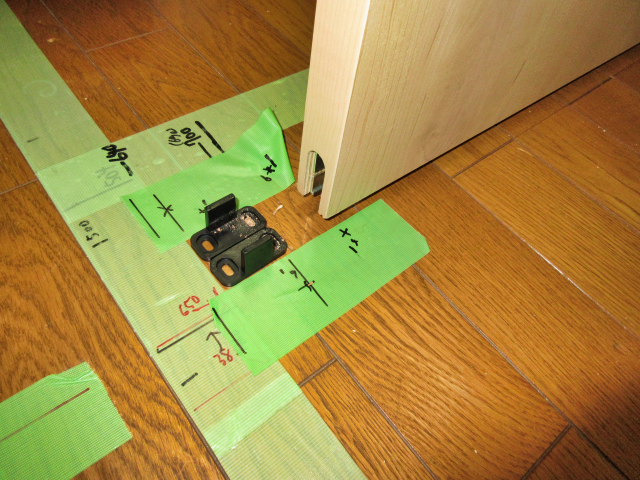

【16:05】レール取付け

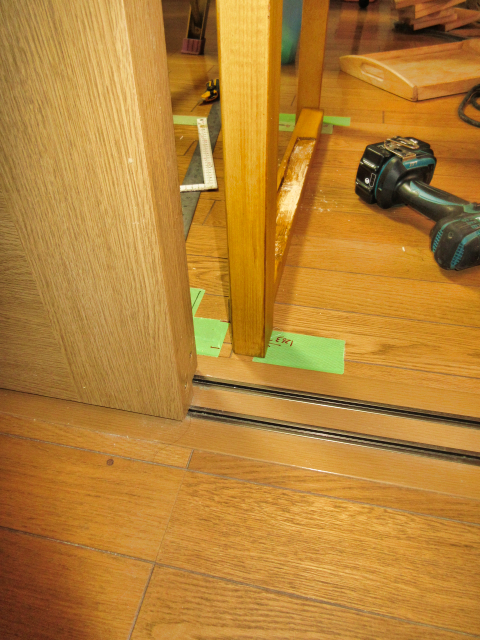

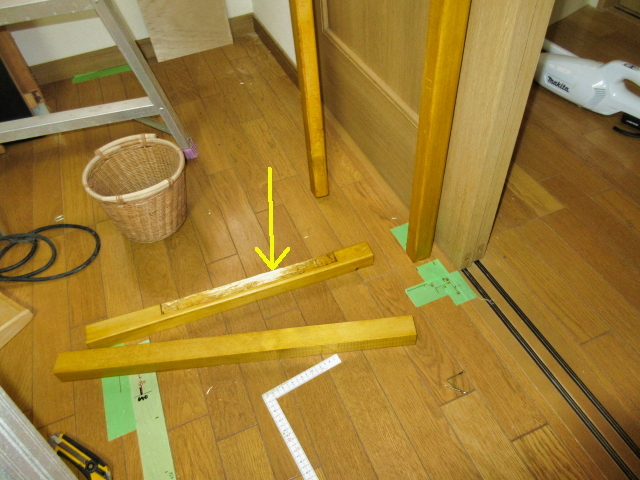

端の切り欠き位置誤り
【16:12】再切り欠きして

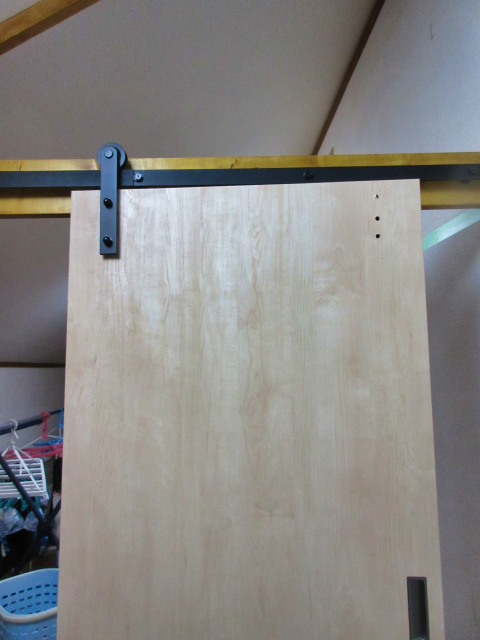

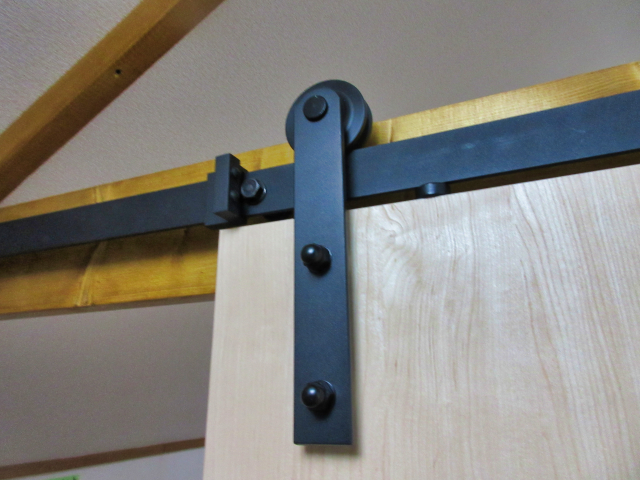

【16:19】レール取付け完了
次はドアに取付け穴を空ける
【16:37】
【16:40】

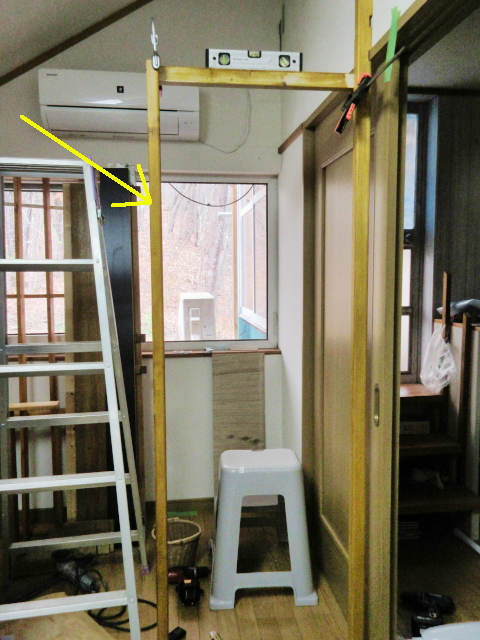

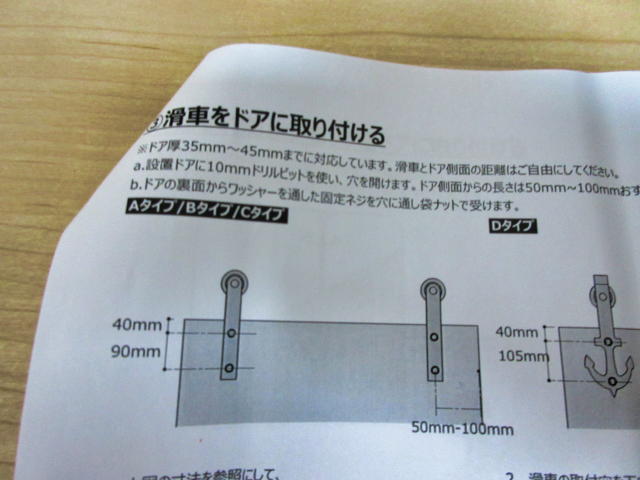

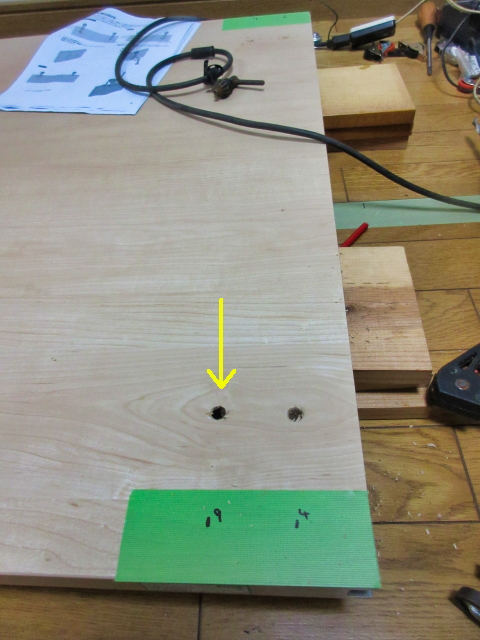

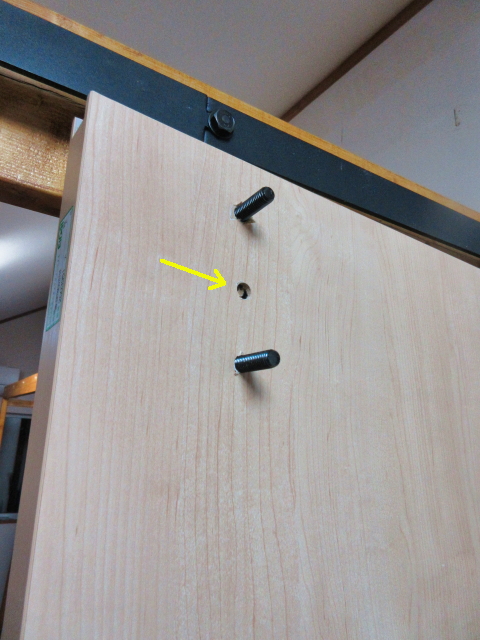

で、取説読み間違えて、開け直し。黄矢印は間違い

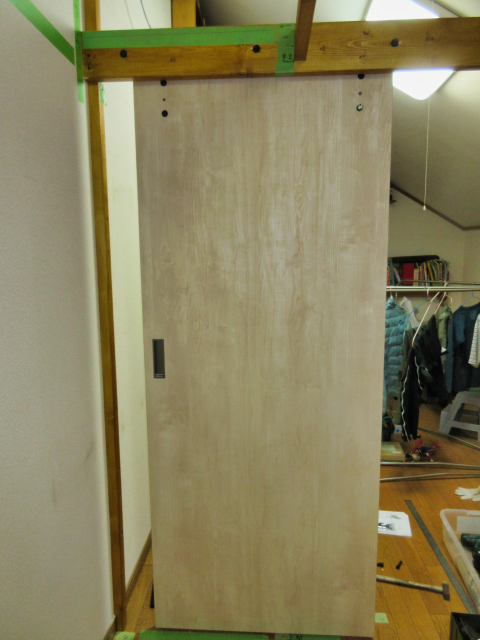

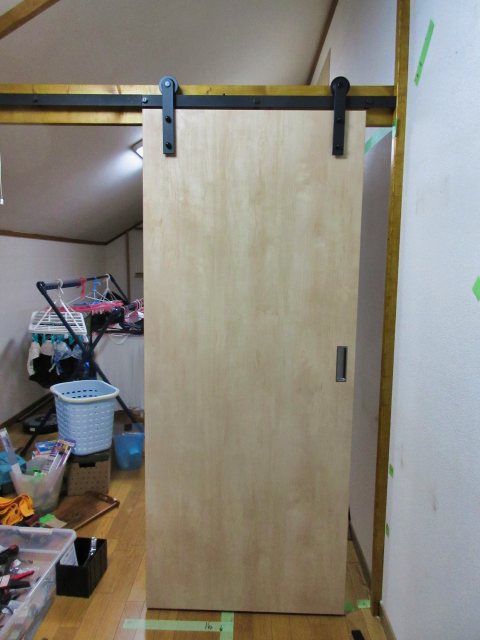

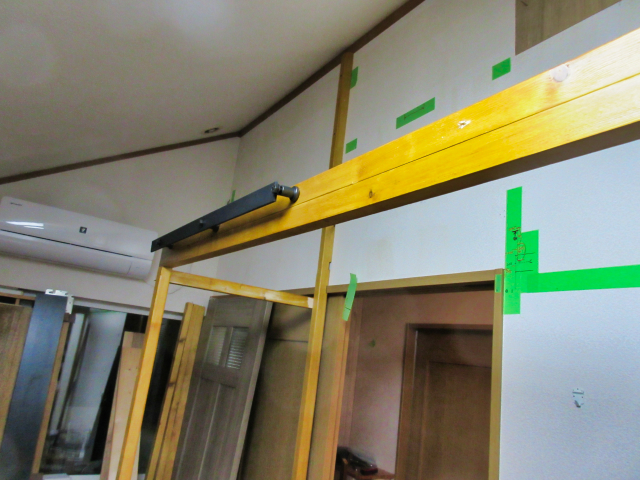

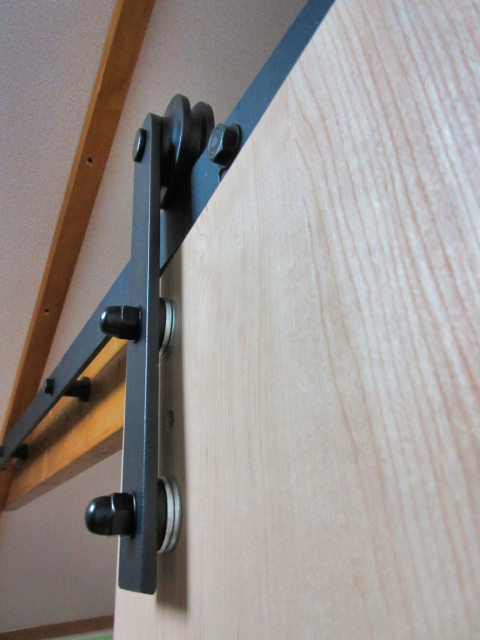

【17:07】ドア取付け
【17:17】
表側
【17:32】ブレ止め
ストッパー

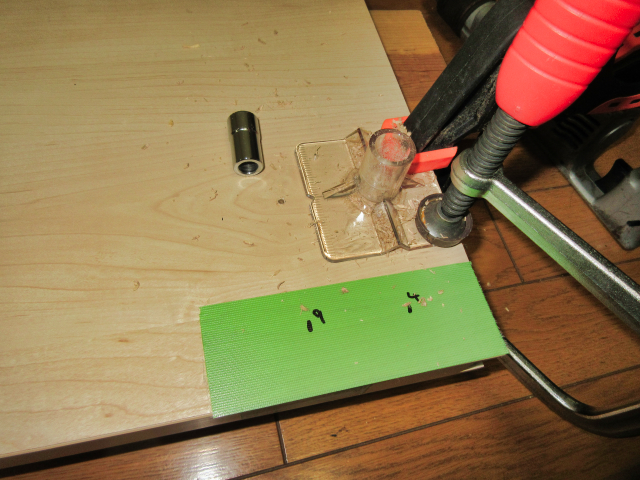

ストッパー取付けで一旦外す

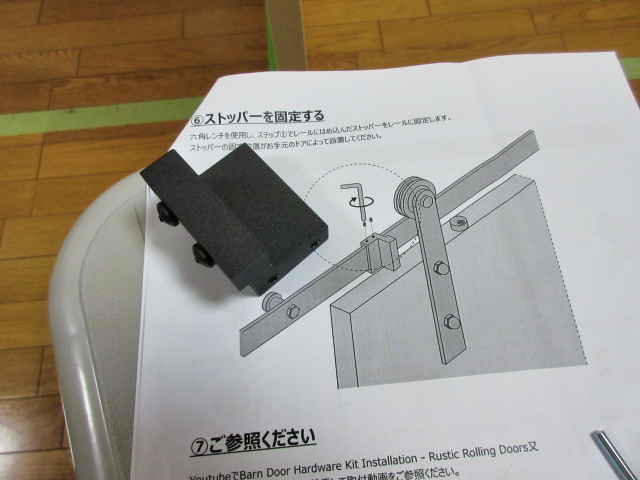

ストッパー取付

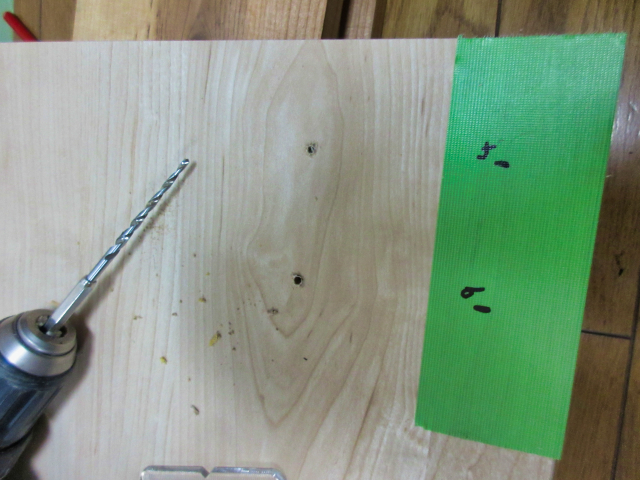

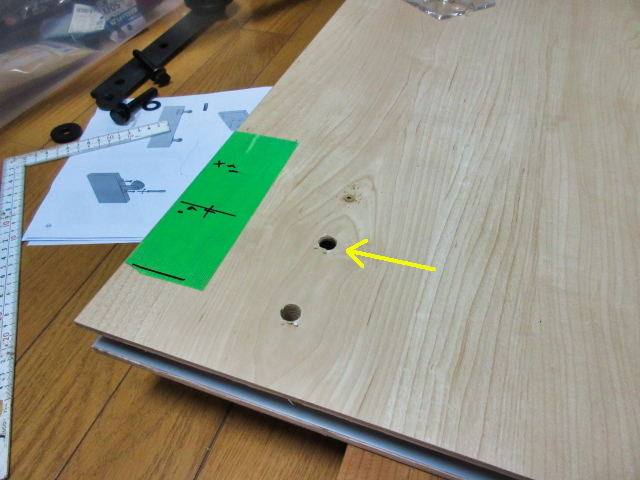

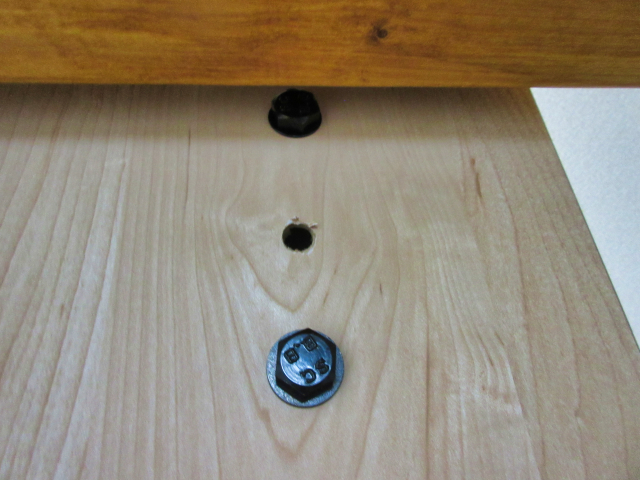

【17:46】誤穴
これで埋めるw
【18:27】南側のレールも仮止めしておく
【18:41】
11/21はここまで
11/22

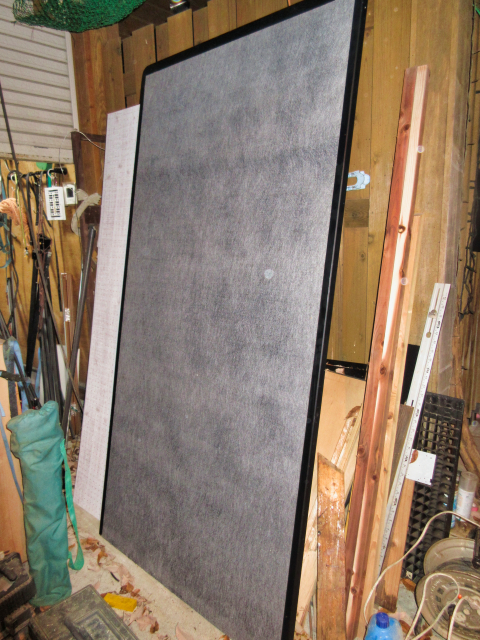

北側の部屋の仕切りに、解体したベッドの板を使うので、とりあえず洗浄
【18:16】作業前に落ち葉掃除

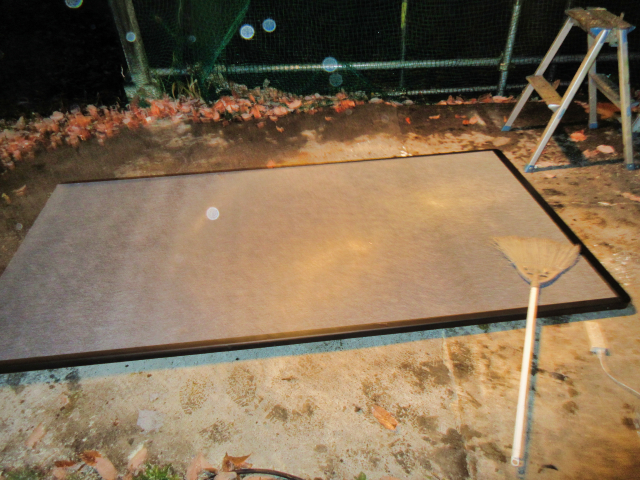

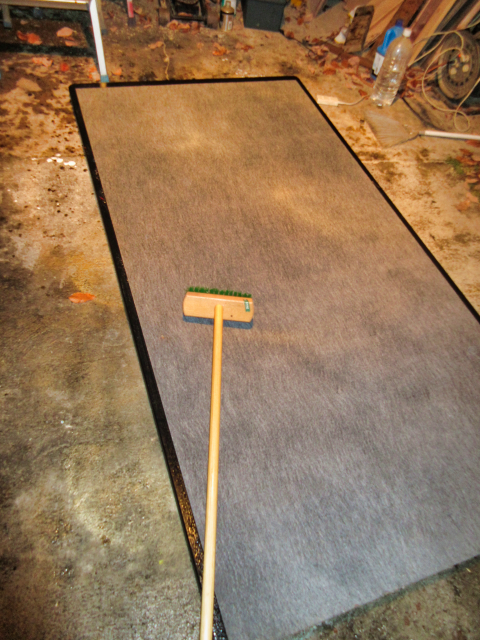

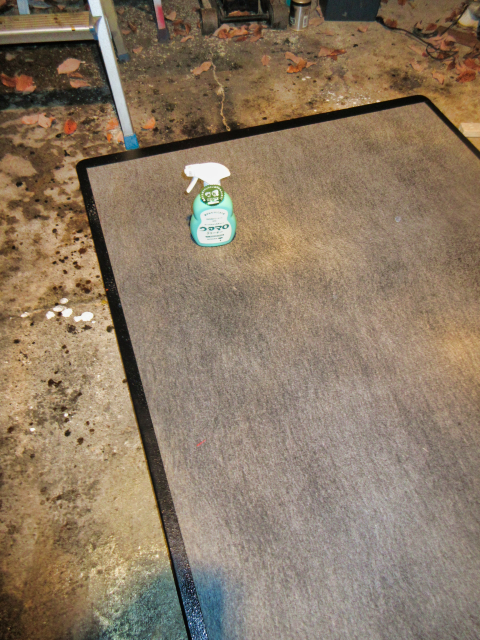

【18:19】洗浄開始
【18:21】
【18:22】
【18:29】洗浄終了
11/22はこれだけ
