日曜大工レポ 外階段〜屋根裏部屋工事 day156

2020/5/3:階段部屋の床張り前にビス止め位置の裏側の補強など
(d10_146)

外階段〜屋根裏部屋工事プラン
Step8+
5/3(日) 階段部屋のドア上の桁の取付け、家側の巾木、床張り前にビス止め位置の裏側の補強

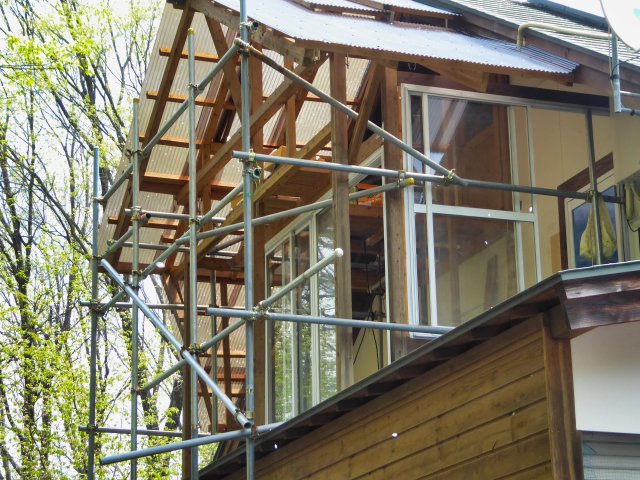

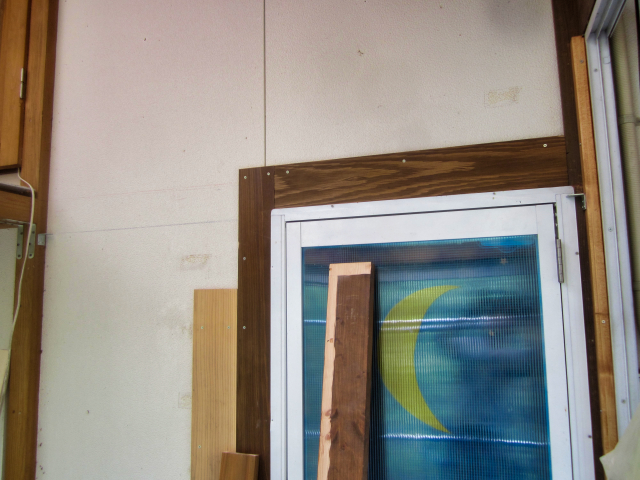

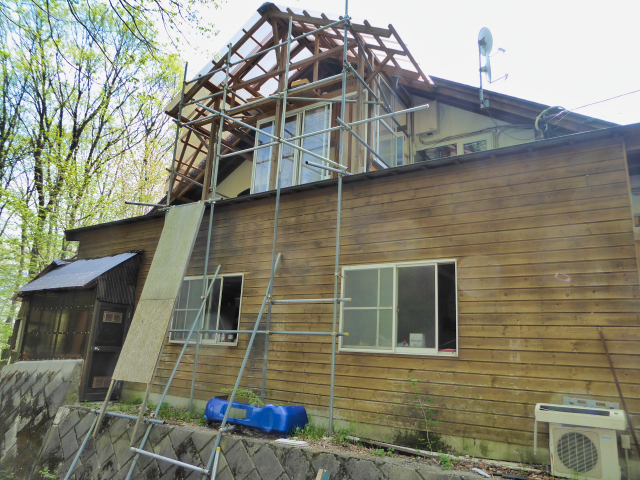

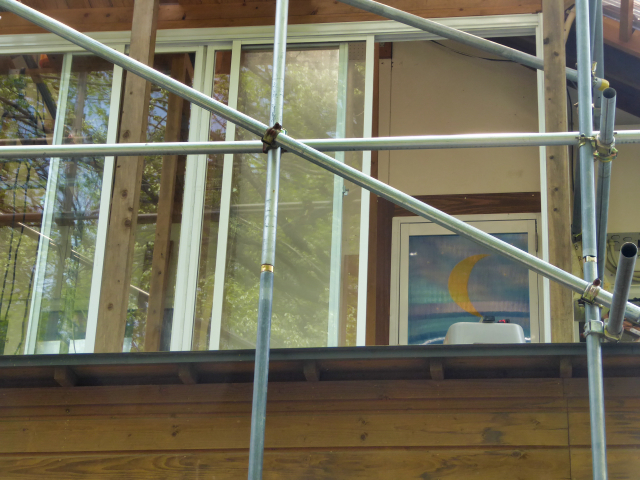

【10:53】現場の外観

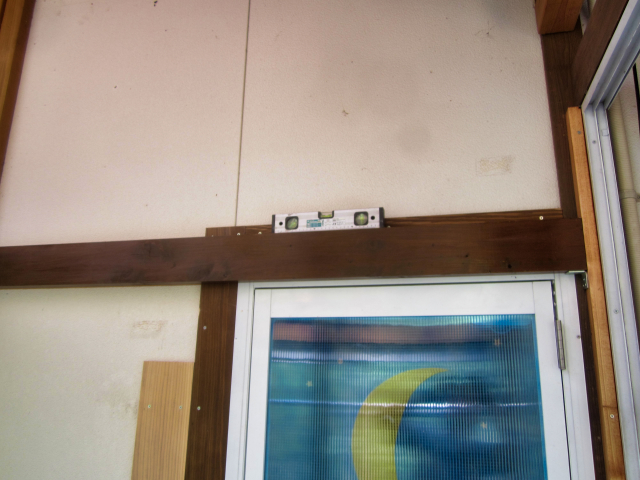

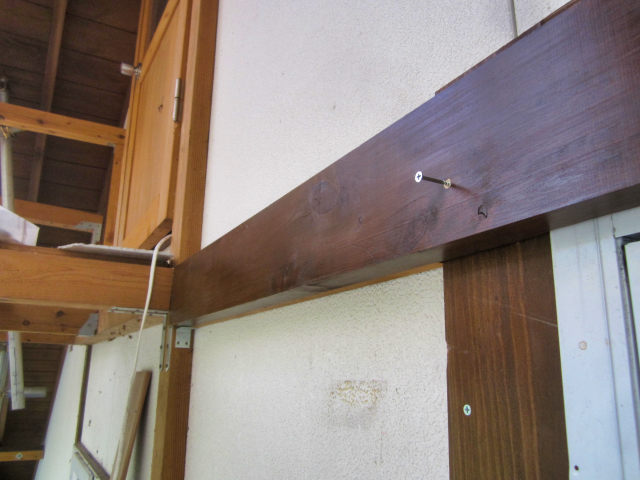

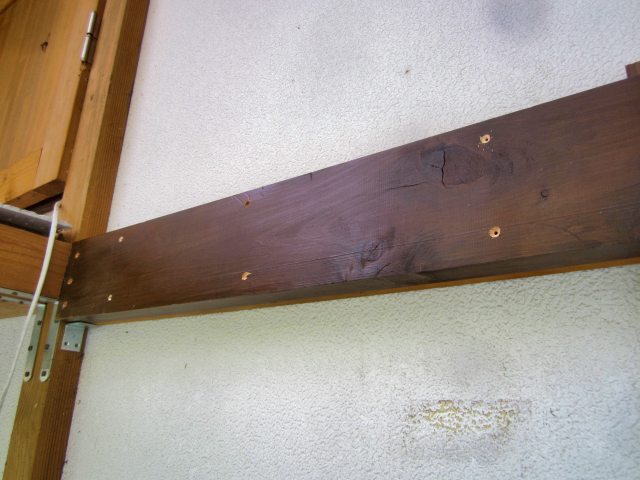

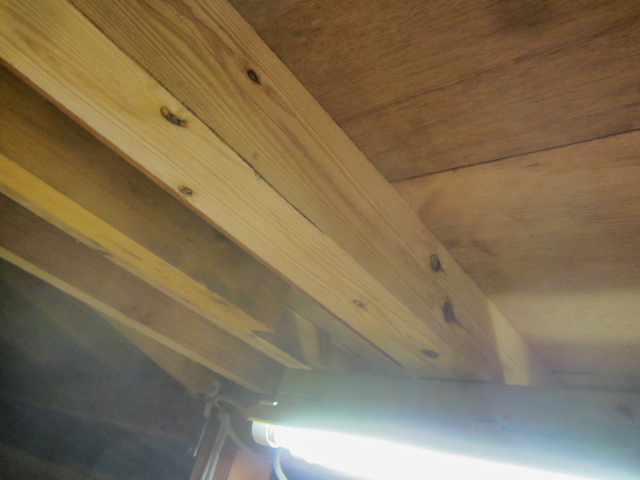

まずは、昨日裏面を加工した、ドア上の桁の取付け

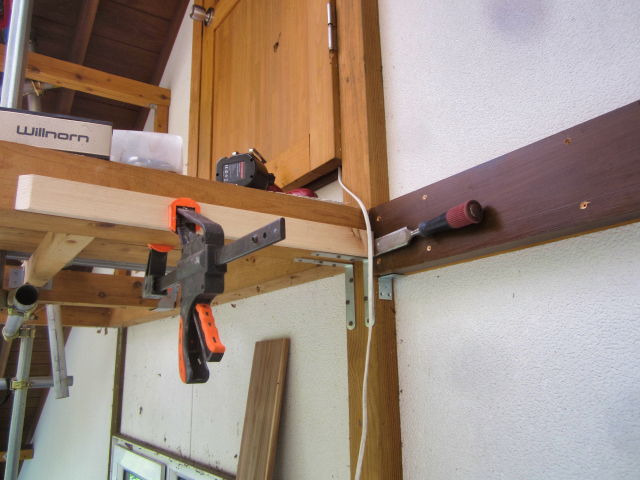

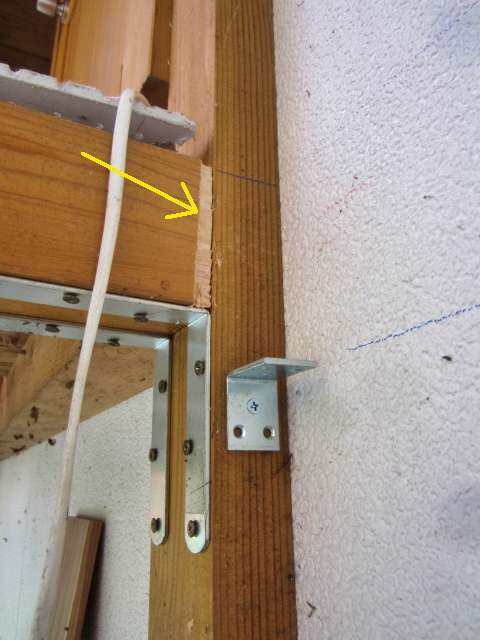

裏にスペーサーとなる部材取付けしてから取付け

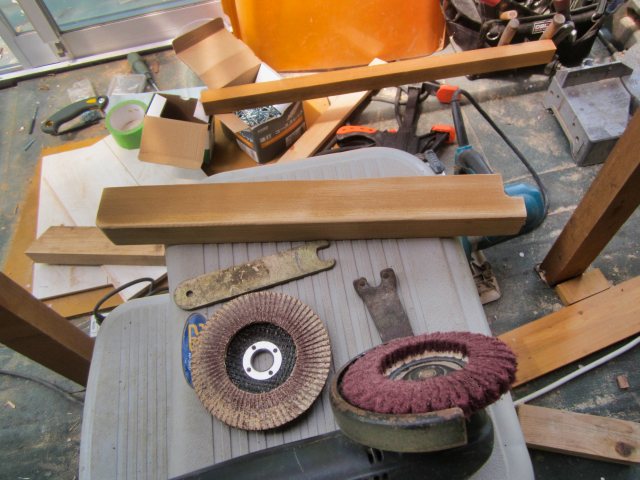

【11:11】作業前 部材組み付け 【11:28】少し切り込み 【11:29】置いてみる

【11:49】ここに足台を お掃除して置く 【11:52】取り付け中

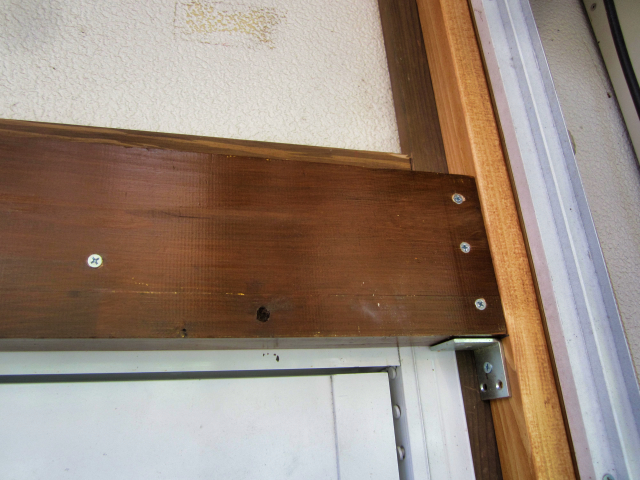

【12:00】 【12:04】壁面に押しつけて 【12:10】ネジ止め完了

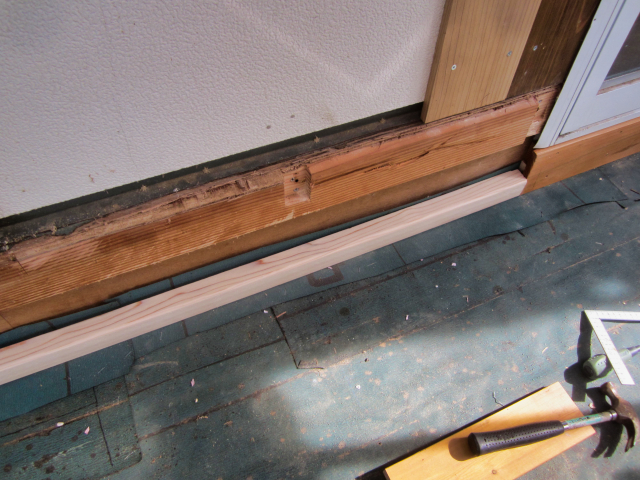

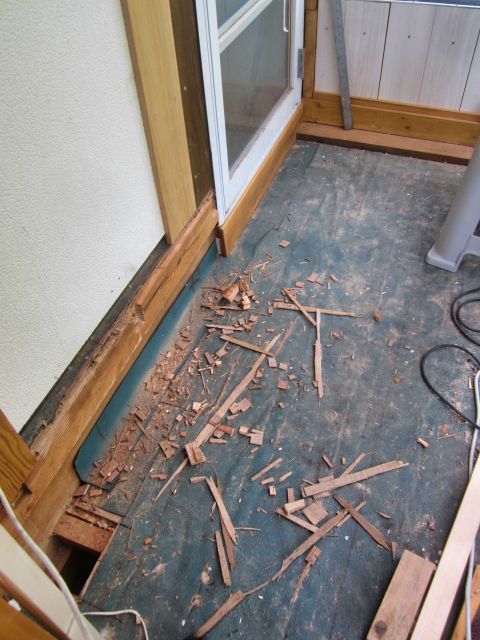

次は、ドア左側の家側の床板の端となる巾木取付け着手

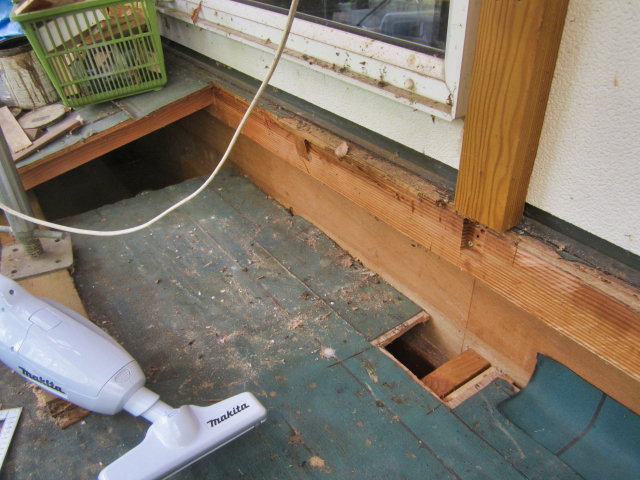

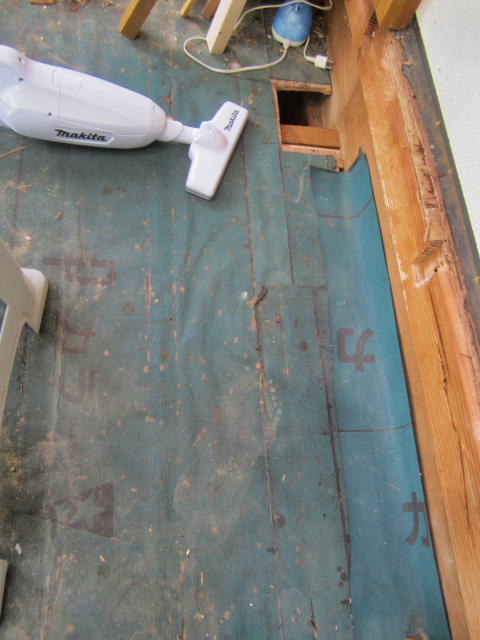

【12:15】まずお掃除 もう少し削る 【12:18】削った 【12:22】更に削って片付け

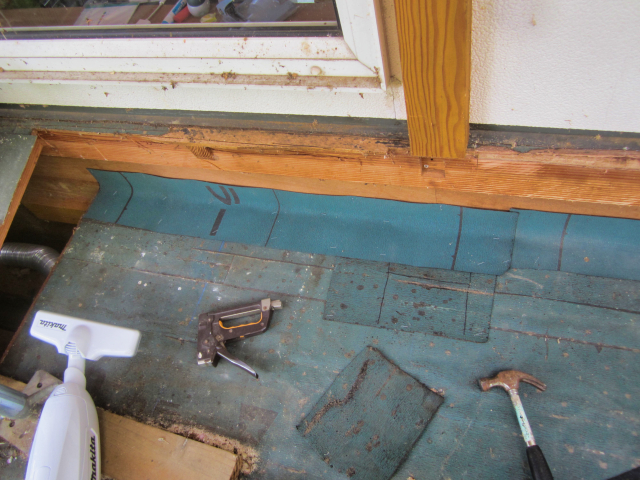

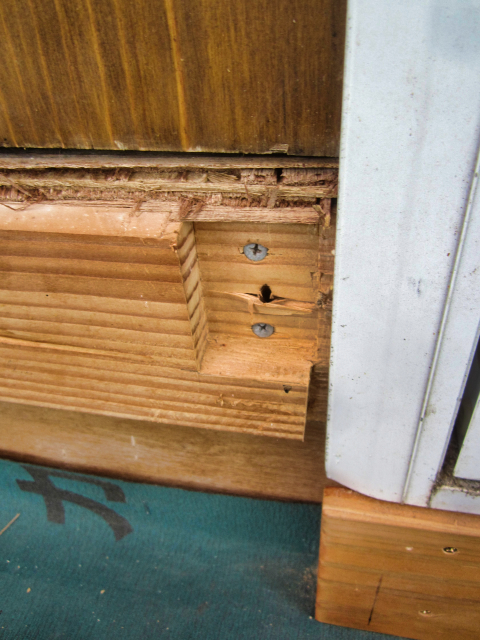

【12:24】 【12:31】アスファルト貼る この隙間も隠す 【12:51】部材切り出し加工

現在、床板は、185cm必要だが、木取りに難が出そうなので、端に角材を入れて、板長が180cm
ぐらいになるようにする

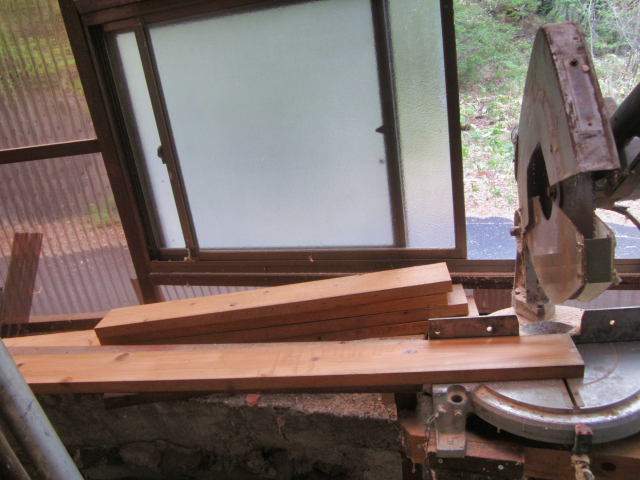

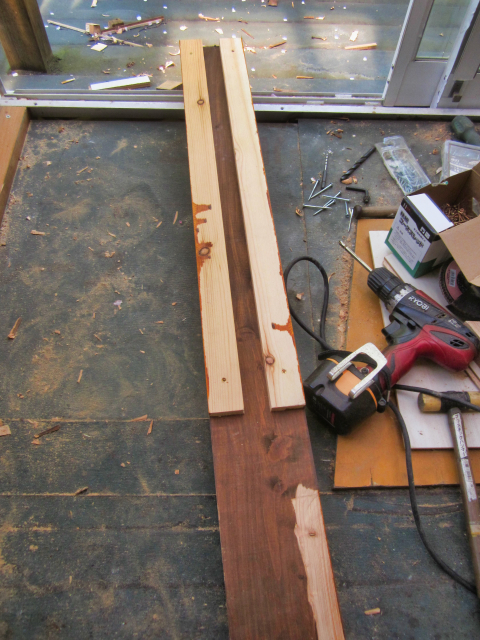

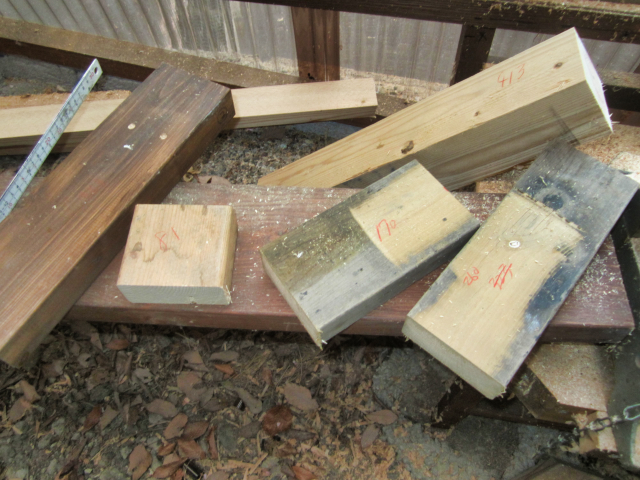

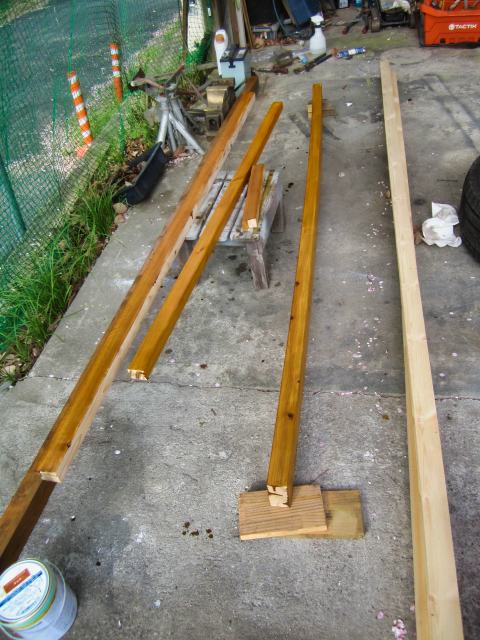

【15:03】45mm角材を合わせる、これで必要板長は181cm 【15:30】塗装 181cmと90,91cm切だし

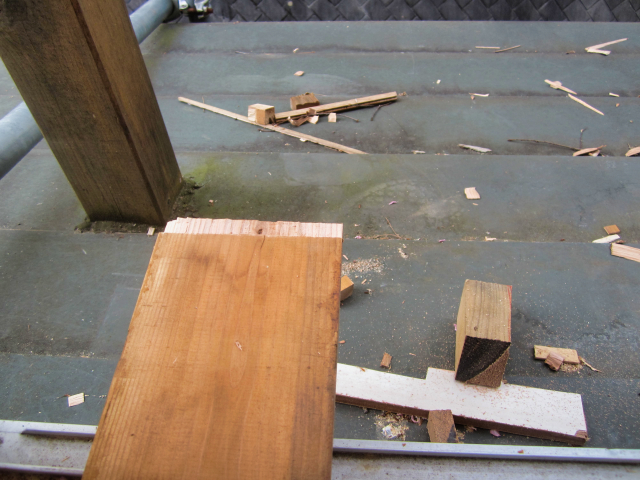

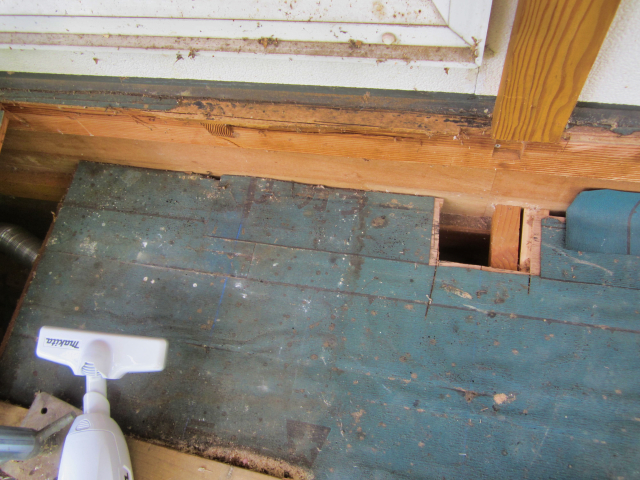

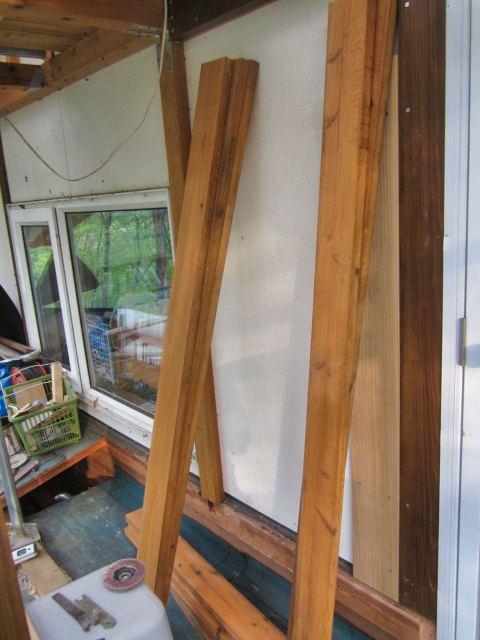

【17:09】床板上げる サッシ下に入れる部分削る 【17:34】床下補強のため採寸

当初設計では、床板は、家の壁面と平行の横向きに張る予定だったんだが、床板は3mの杉板で、横向きだと、
3m地点に1列の継ぎ目が出来て、段差できそう。
それに、なるべく速く屋根裏部屋内部の作業に掛かりたいので、今回は、階段の下部分の最低限しか床板は張らない予定なので、工程的に、壁面に垂直向きに変更した。
床下の桁も横張り用に組んでいるので、床板をビス止めする裏側を補強しないといけない。

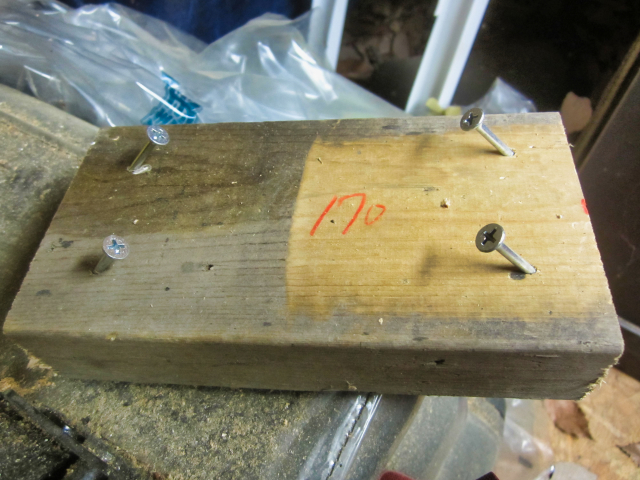

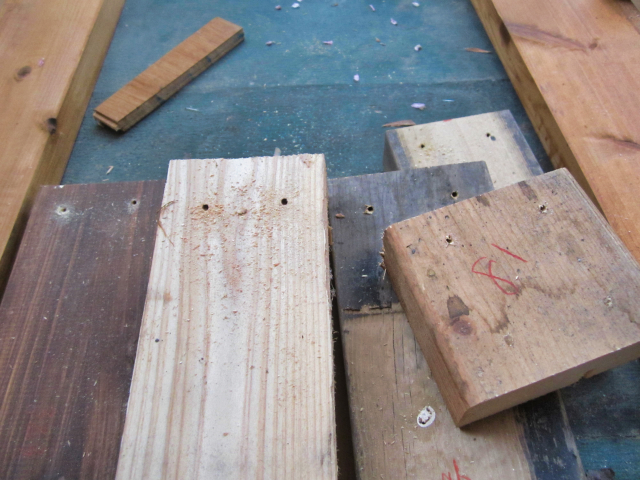

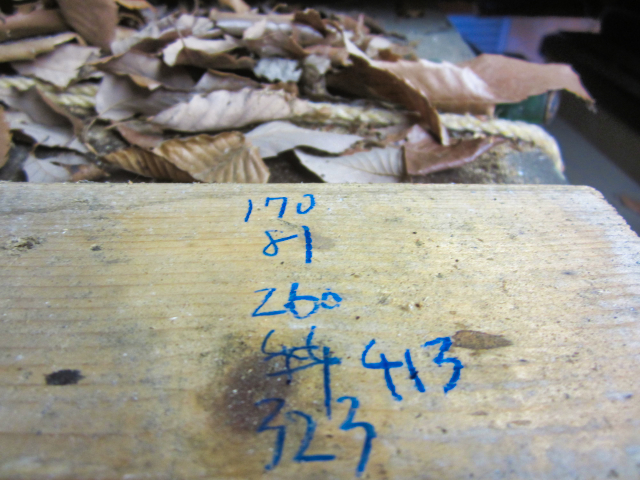

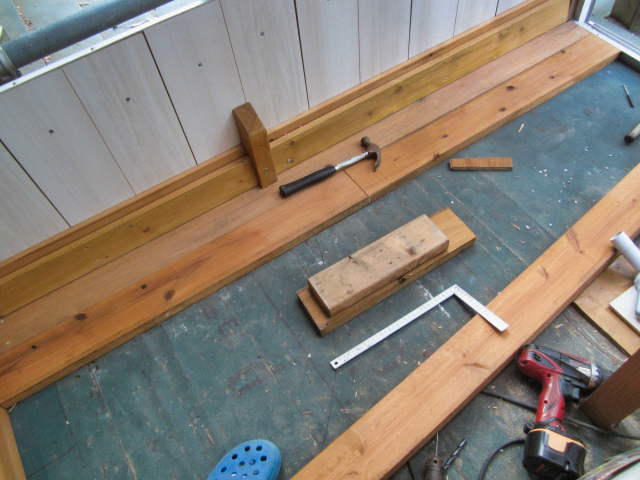

【17:42】2列目の床板置いて裏板の位置決め 【17:55】裏板を端材から 【18:03】下穴開け

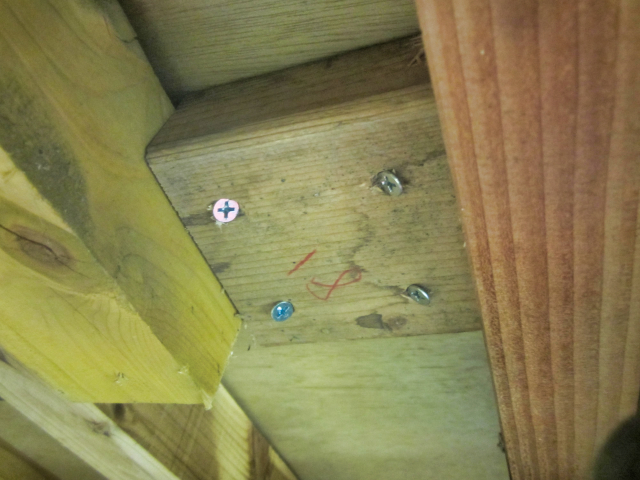

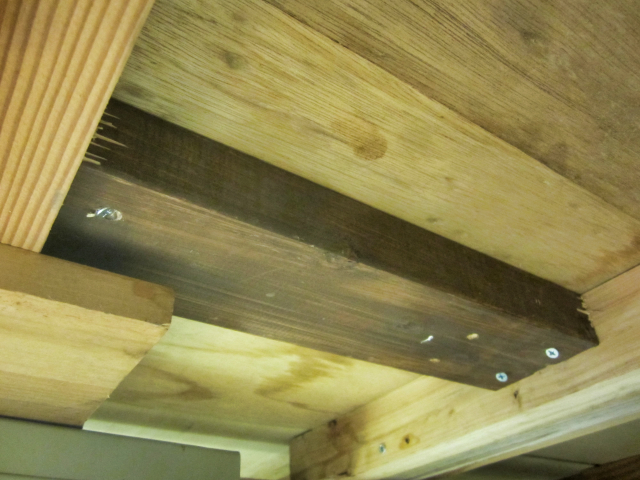

【18:14】ネジも半入れ 【18:18】裏板を止めていく 【18:21】 【18:32】

本日はここまで
