急遽、車検通らなかったジムニー再生を優先する事になり、工事をしばらく中断する段取りを昨日から開始。
雨対策で、西床のルーフィング張り終えないといけないのと、
ジムニー再生に少し足場を組まないといけないので、ここの不要な足場をバラして降ろす。 |
本日は、昨日塗った杉板を木工作業場に移してから↑の作業 |
|
|
|
西床の軒側の床の設計案。
一応、屋根&サッシの中の床になるんだけど、ガレージの屋根でもあるので、念の為(開閉式の屋根とかサッシを閉め忘れて雨に当たった時とか)、アスファルトルーフィングを貼って防水する。
水を被った時には、サッシ枠の下側からガレージの屋根上に流れる設計。 |
|

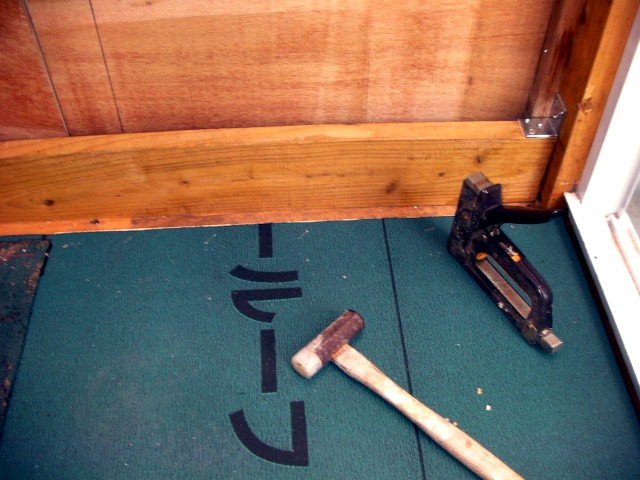

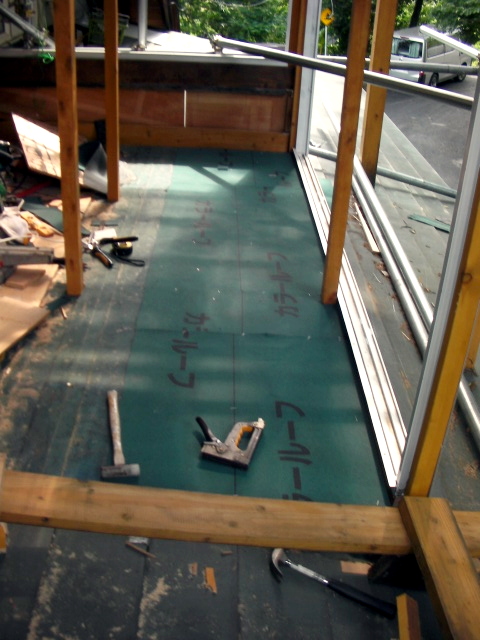

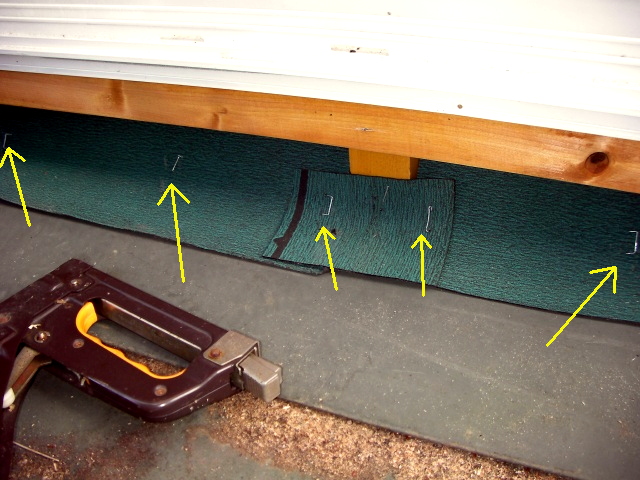

【14:12】1枚目のスタッカ止め |

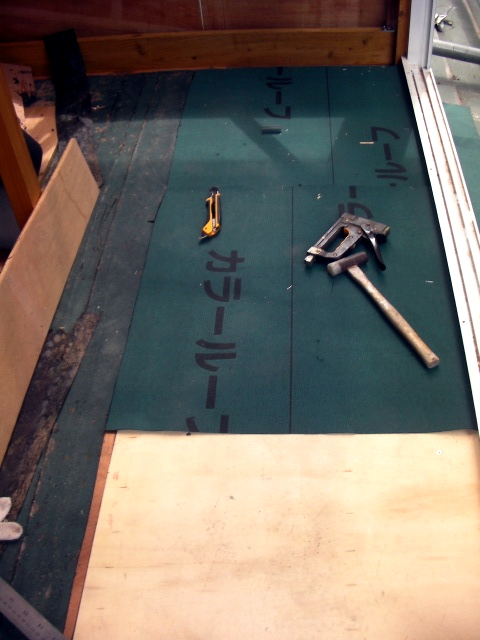

【14:22】2枚目 |
【14:44】3〜4枚目 |
|
|
|
|
ちょろいスタッカーなので、打ち込み力が弱くて、全てハンマーで叩かないとダメだった。 |
|

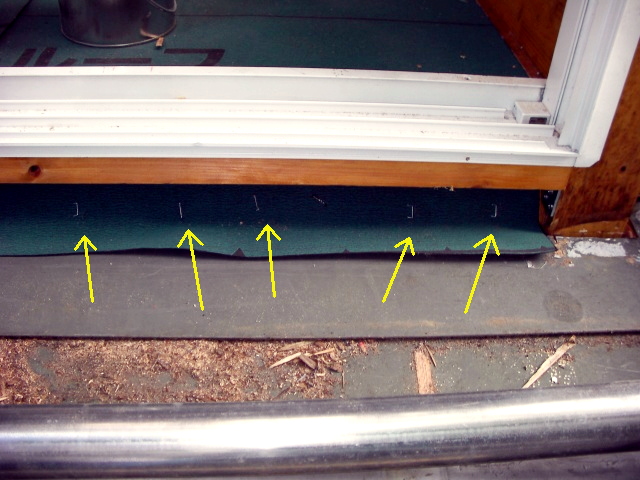

【15:21】サッシ外側もスタッカー止め |

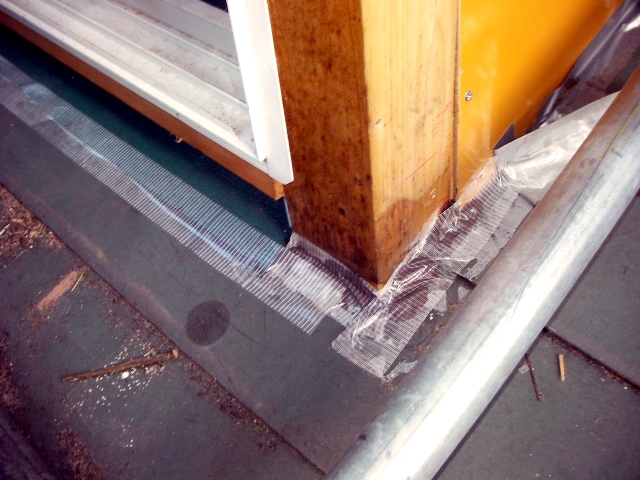

【15:36】コーキング追加 |
|
|
|
|

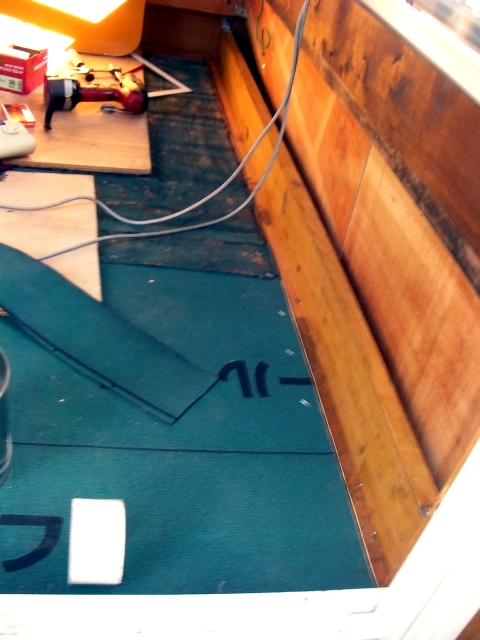

【15:36】西サッシ側側面にも張り込む |

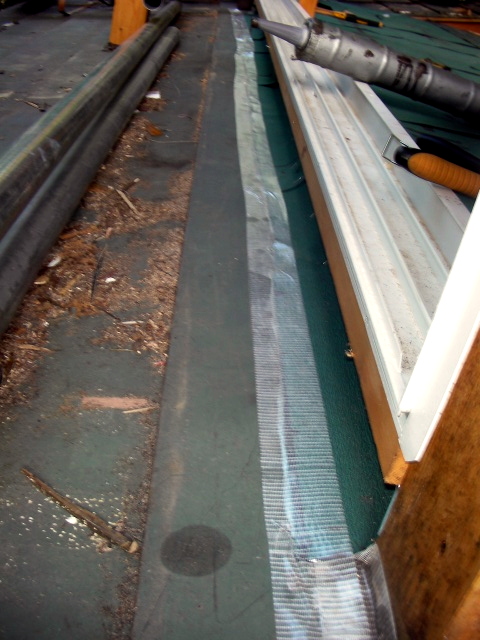

【15:44】シールテープで補強 |
|
|
|
|
【15:41】貼り込み後 |
|
雨対策は、一応これで終了。

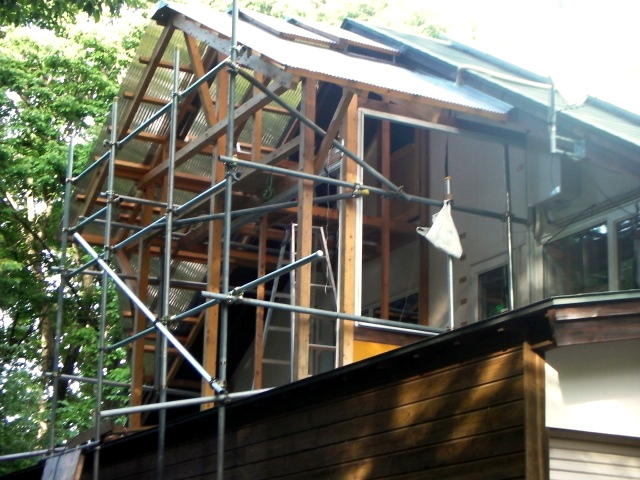

次は、次工程で邪魔になる足場と、強度的に間引いても良い足場の撤去。

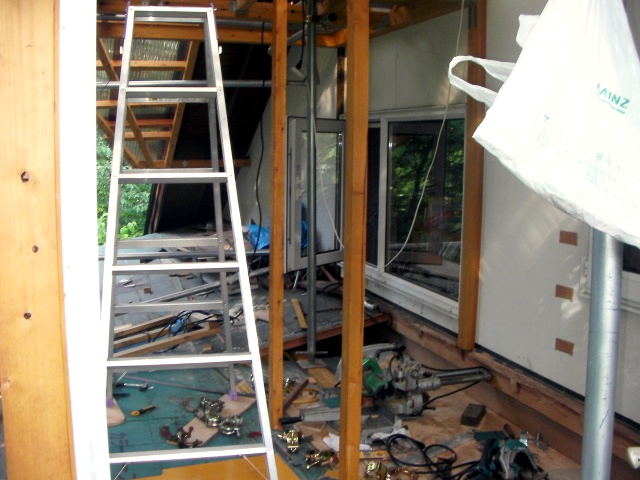

足場で登ってた屋根裏へ上がるための脚立を設置。 |

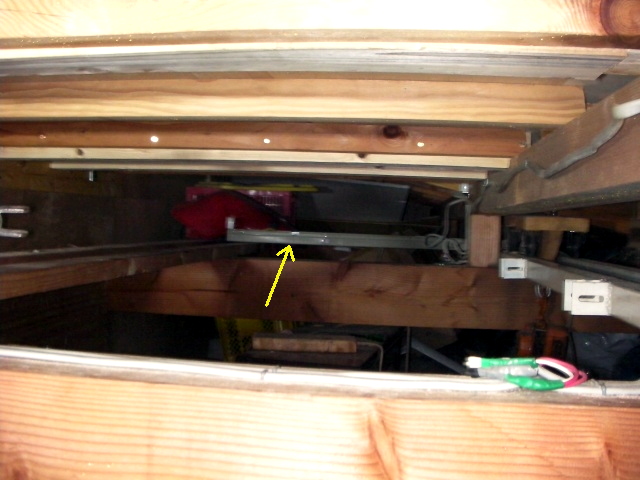

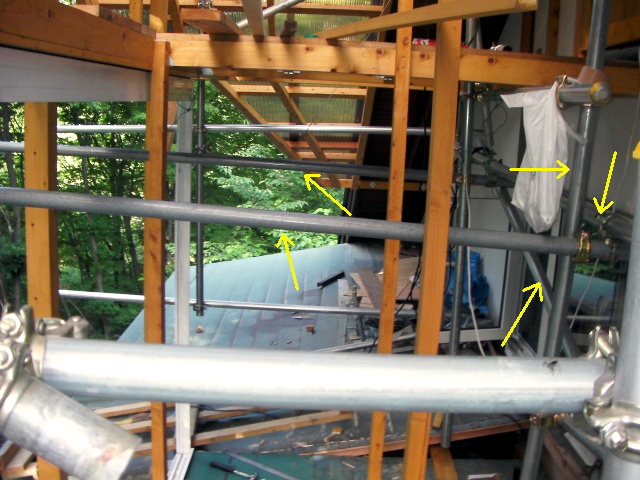

【15:56】矢印を撤去する |
【16:09】 |
ここは新設 |

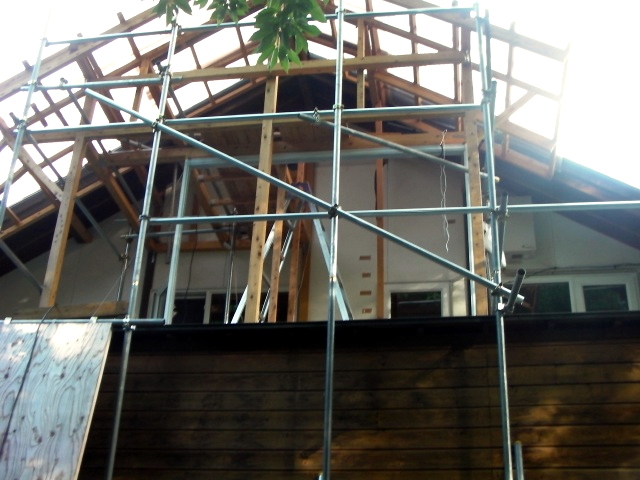

【16:37】足場の替わりに脚立 |
|
|
|
|
【16:37】 |
【16:38】 |

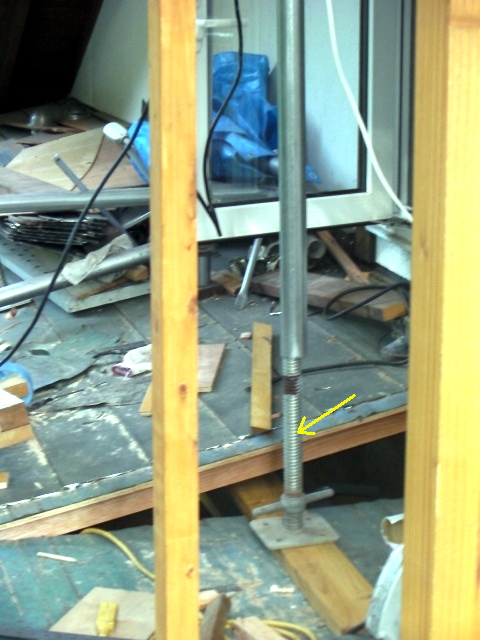

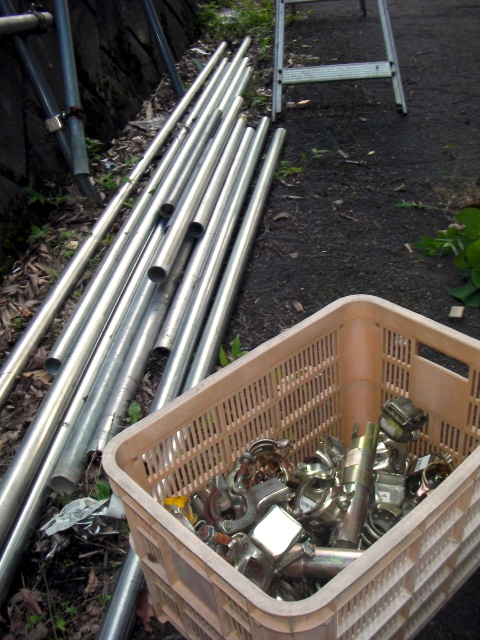

【17:10】降ろした単管 |
|
|
|
|

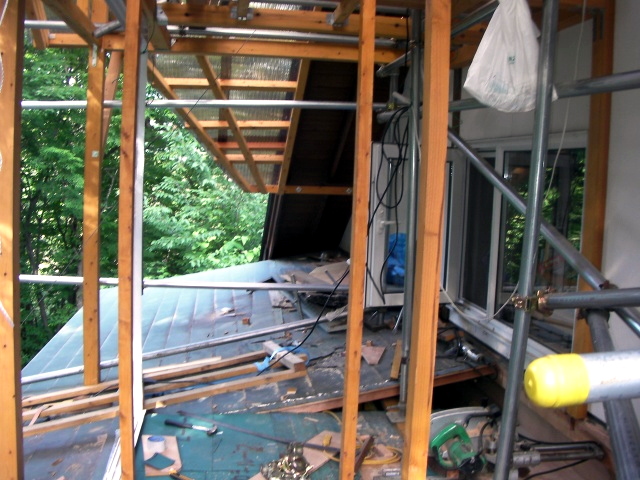

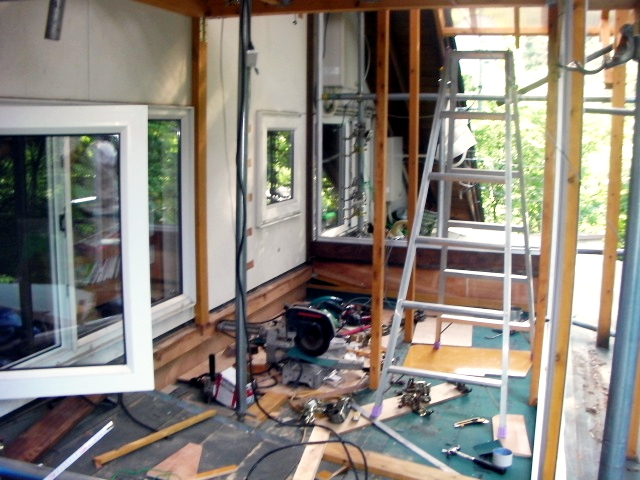

【17:51】作業前 |

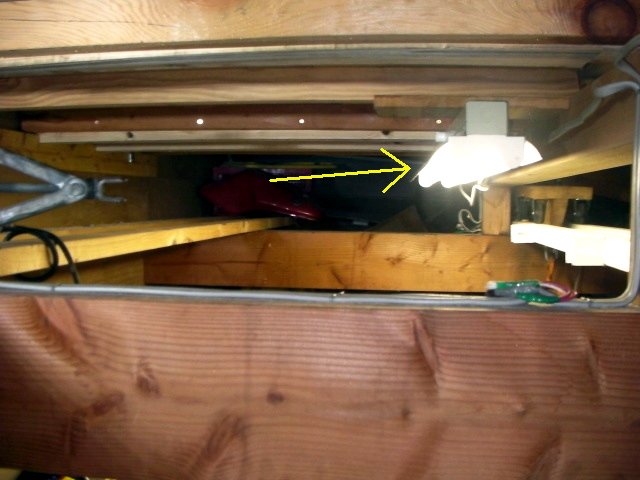

【18:05】蛍光灯を戻した |
|

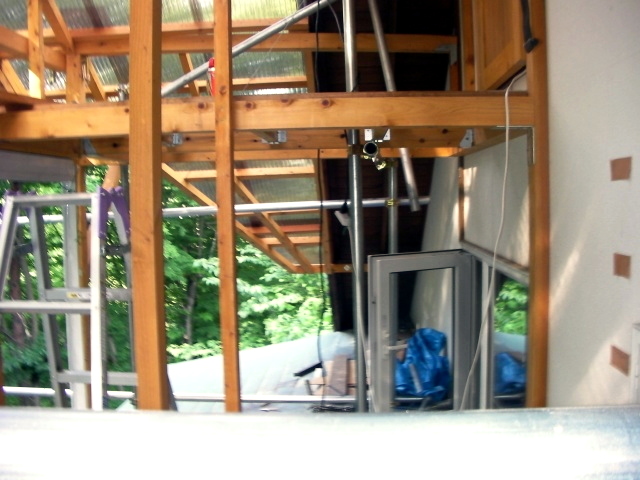

西床の軒側の裏側の様子 |
|
|
|
|
|
この上が

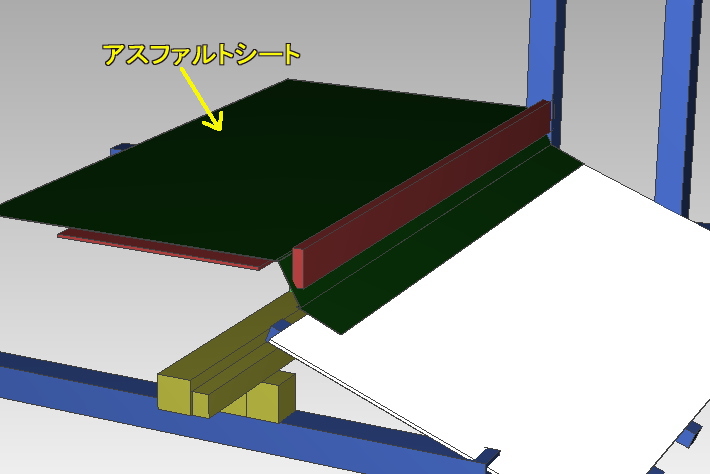

アスファルト |
|
ここまでで、階段部屋工事は中断。以降は、ジムニー再生準備。
ここの工事再開後は、階段部屋と家の2Fの踊り場をぶち抜いてドア付けからかな? |
|
|
