日曜大工レポ 外階段〜屋根裏部屋工事 day65

2016/5/3(祝):階段小屋の屋根工事の続き
(d10_61)

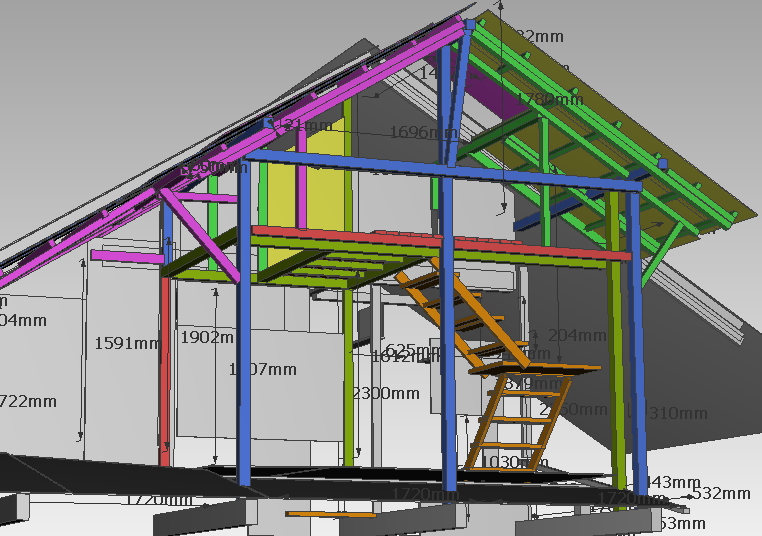

外階段〜屋根裏部屋工事プラン
Step7
本日は、2つ目のスライド屋根の組み上げ。
黄色部分が、屋根裏部屋のドア
【14:17】

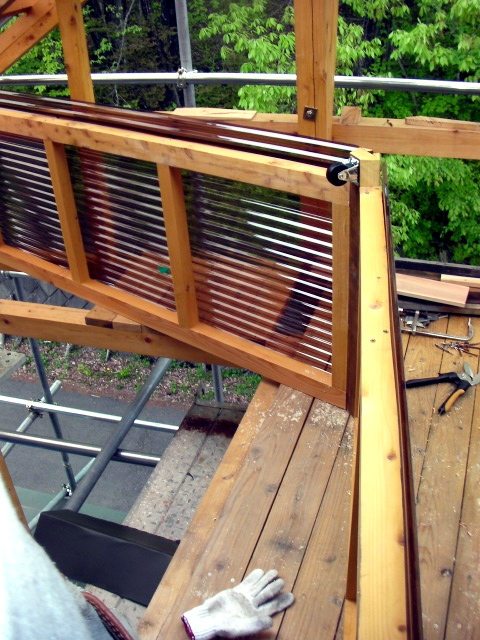

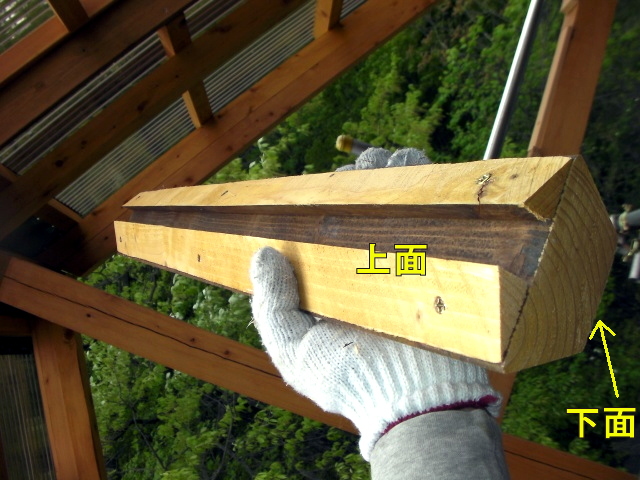

東西の屋根を繋ぐ部材の組み立て
【15:14】東西部連結 【15:23】金物位置合わせ 【15:37】屋根金物固定

【16:15】

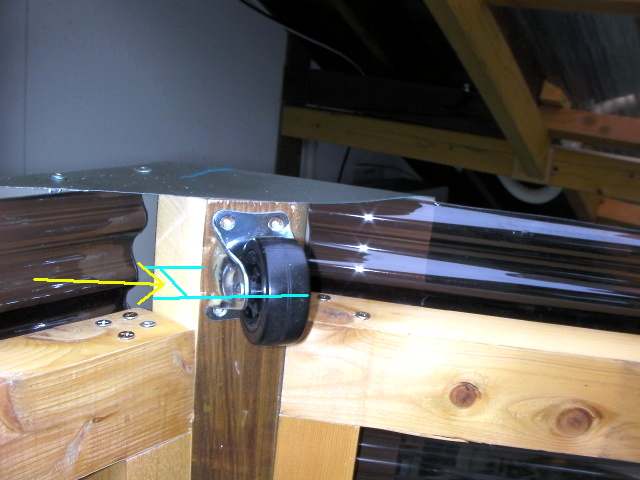

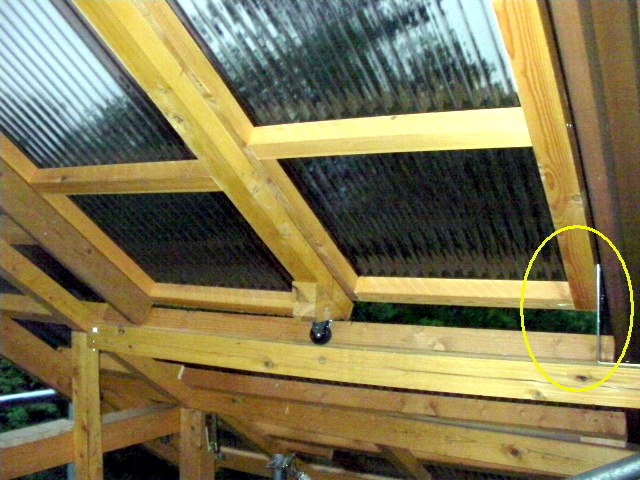

組み上がった2つめのスライド屋根を、1枚目に重ねてみたら、設計ミス発覚(車輪の高さを考慮してない)
下面から車輪が1cm出るぐらいの位置まで、キャスターを頂部側へ移動させなければいけない。

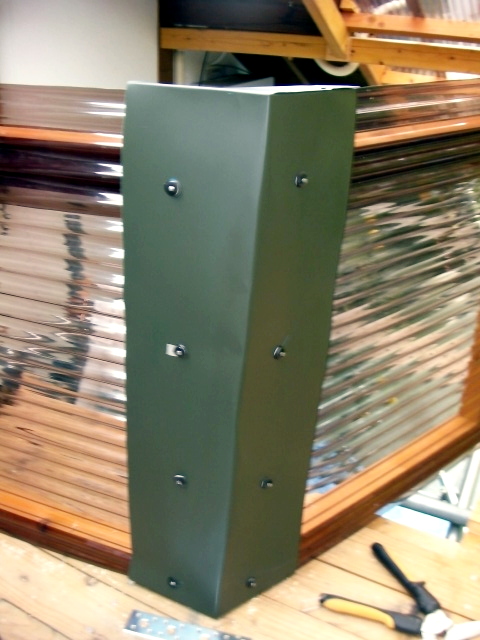

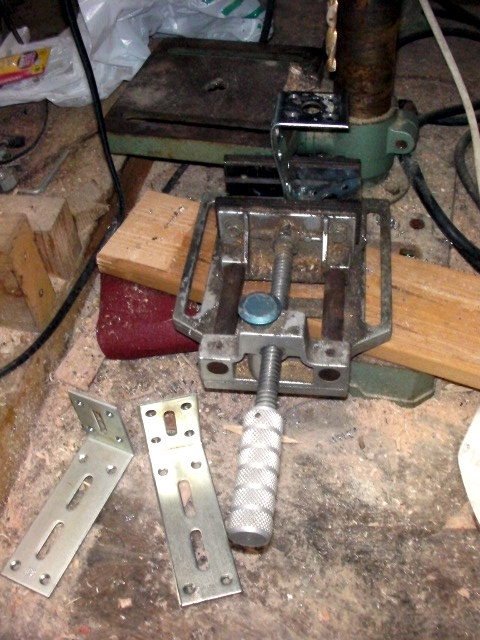

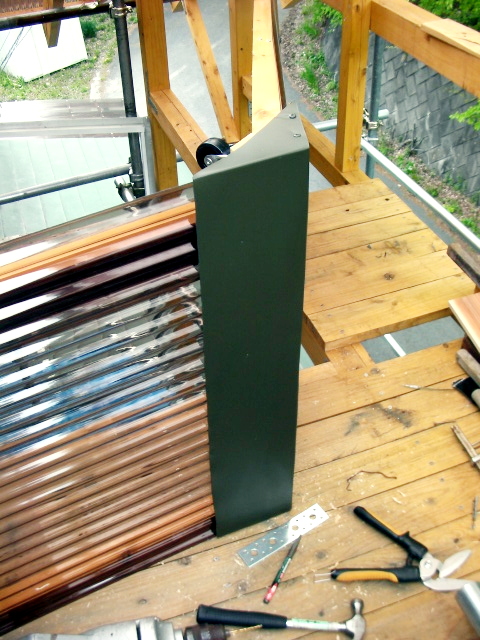

で、結合部材下面を5cmほどカットして、キャスターを金具で付け直す事にする。

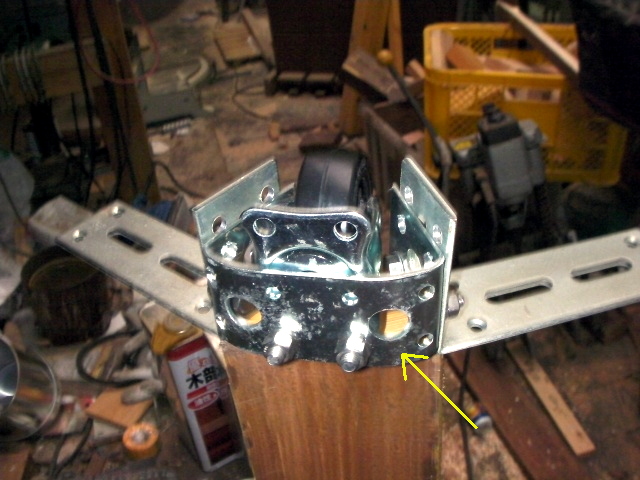

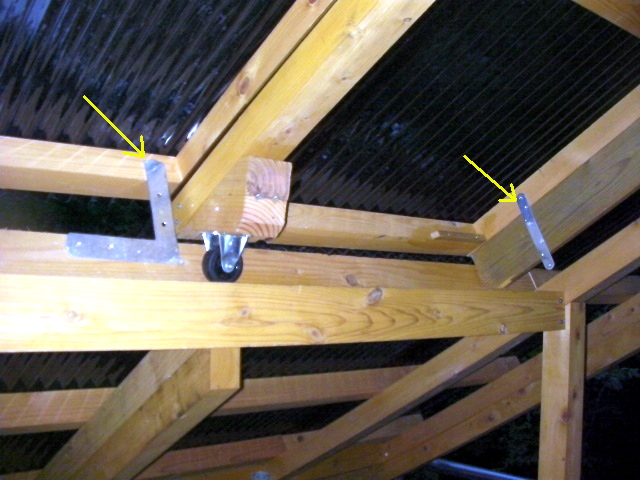

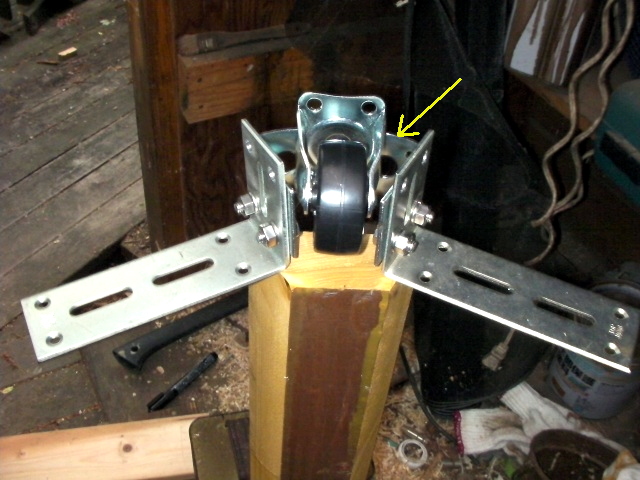

【16:56】金具加工 【17:11】金具とキャスターの組み立て 【17:57】屋根へ再取り付け

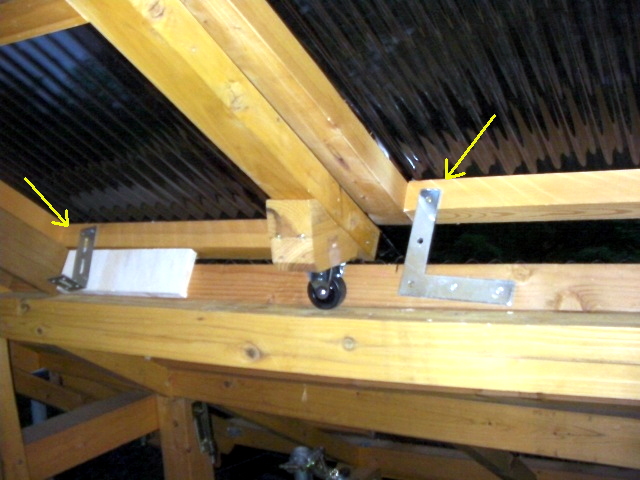

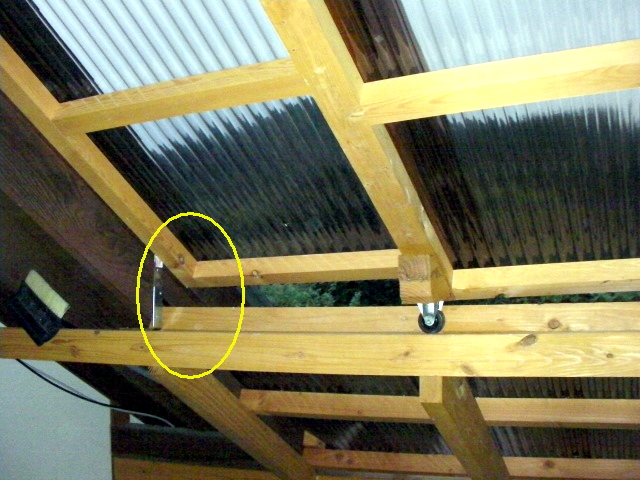

【18:25】2つ目の屋根を仮固定(本来は、丸印にキャスター) 【16:34】そして、しばらくこのままになるので、あちこち補強

本日は、ここまで
