日曜大工レポ 外階段〜屋根裏部屋工事 day54

2016/2/21(日) 屋根裏の床張りその1
(d10_53)

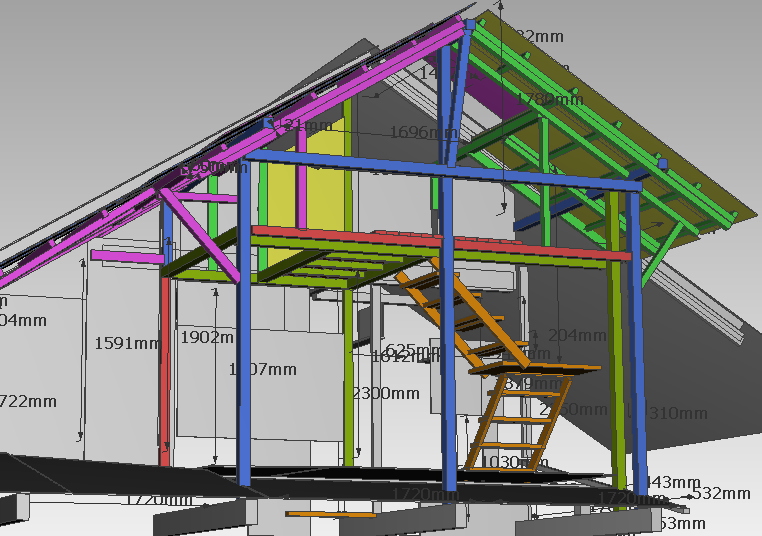

外階段〜屋根裏部屋工事プラン
Step7
本日は、屋根裏の床張りに着手。

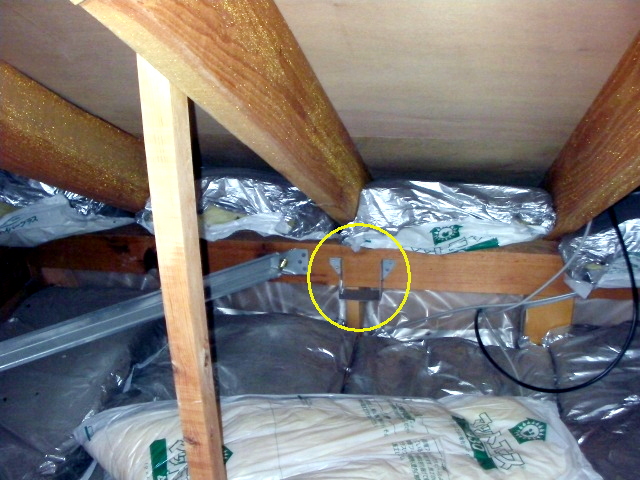

黄色部分が、屋根裏部屋のドア

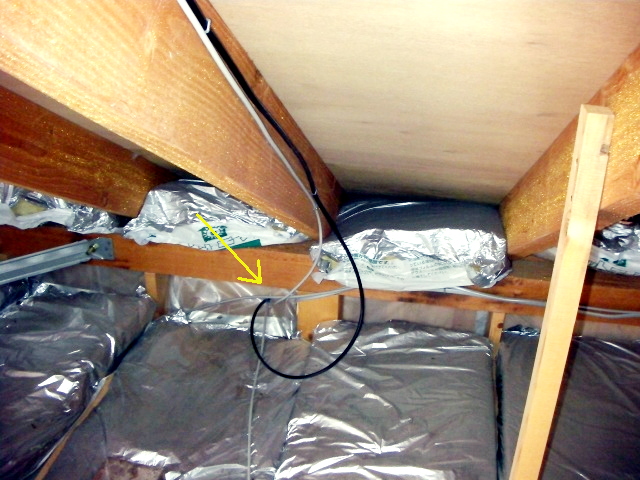

【10:13】まずは、配線の整理 黄矢印は、階下への穴

屋根裏には、吊り木(天井を吊ってる材)がたくさんあるけど、邪魔なので、床用の桁(帯木?)を張って、その桁に固定し直す必要がある。
【10:16】
ここは、入り口に一番近い、最初に帯木を張るトコ。

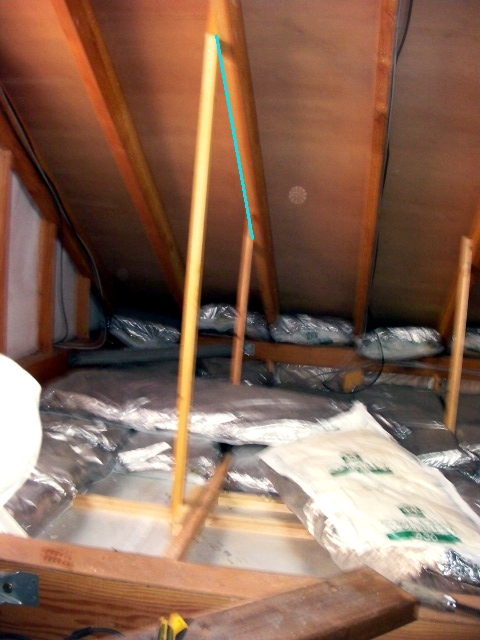

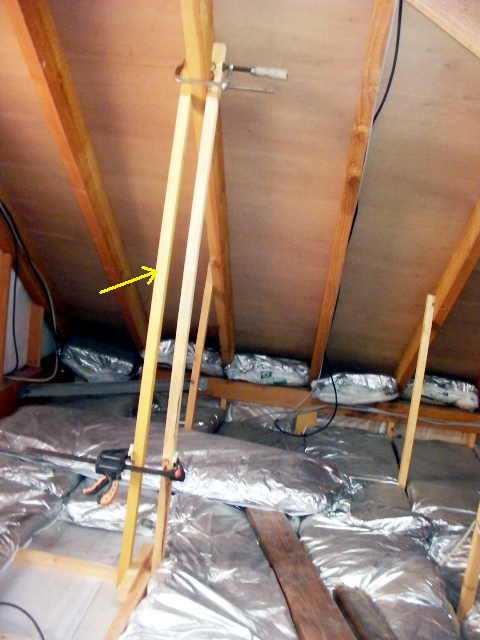

青線の位置に帯木を入れて、吊り木を固定するんだが、そもそも2本が天井桁に平行な位置に付いてないので、手前の吊り木は、左側に移してから。

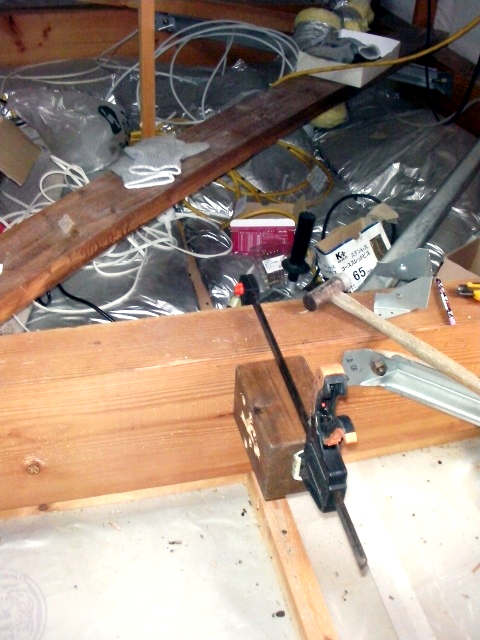

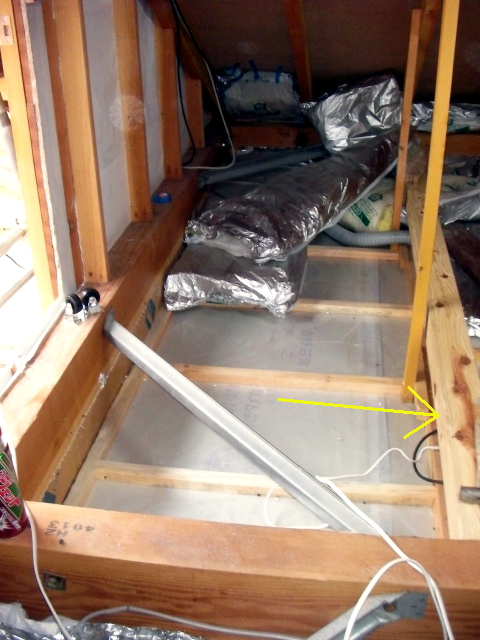

【10:21】位置合せ材 【10:25】左側に新設 【10:36】右側を撤去

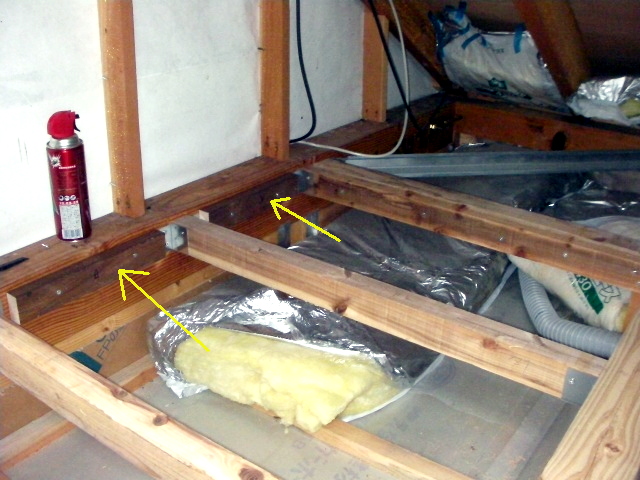

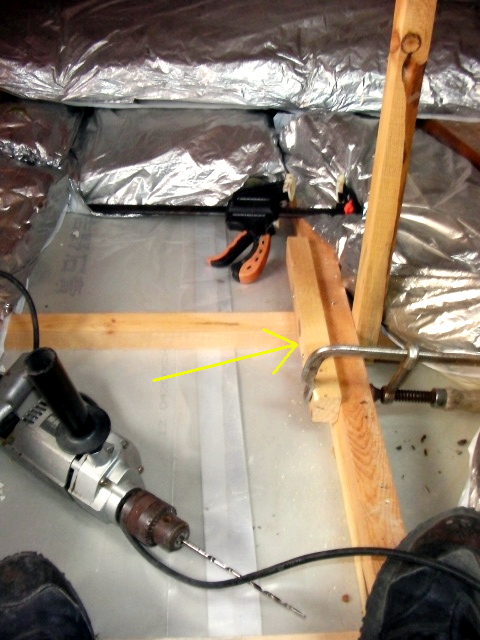

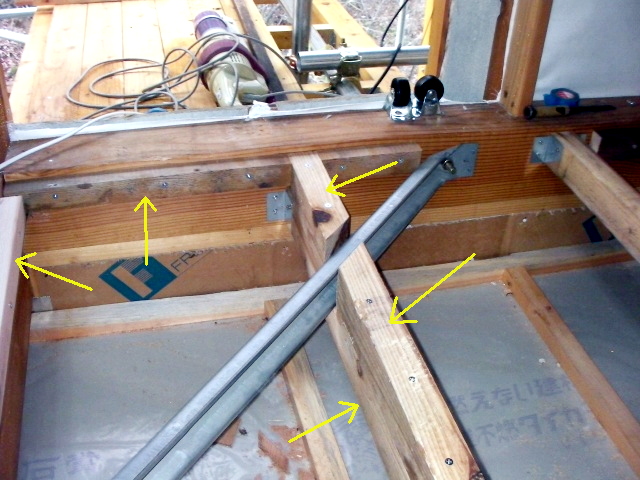

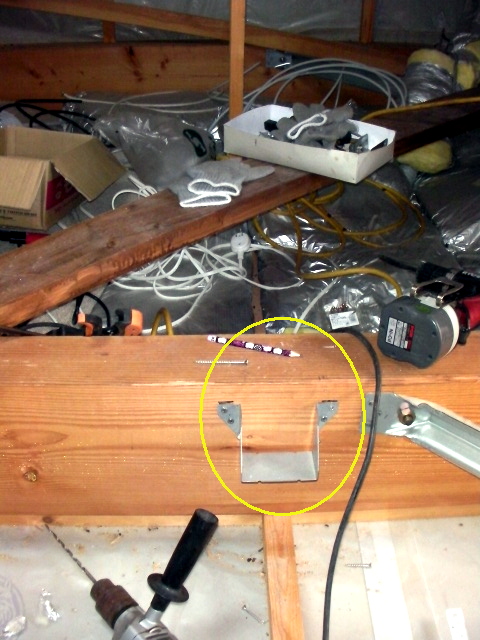

【11:07】帯木位置決め 【11:23】金具固定 【11:38】反対側の金具固定

【13:11】帯木取付

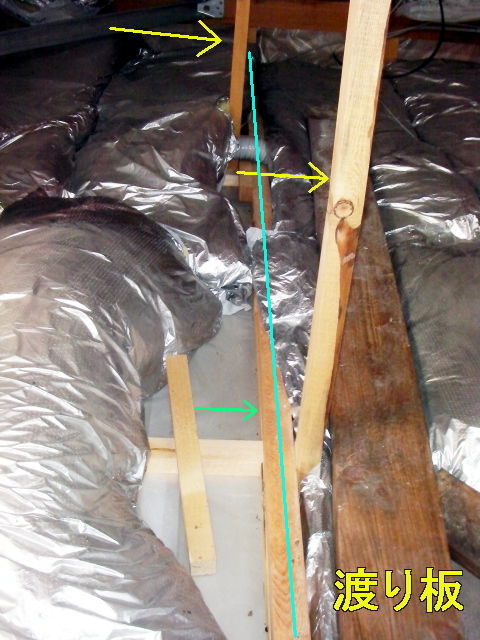

【14:40】

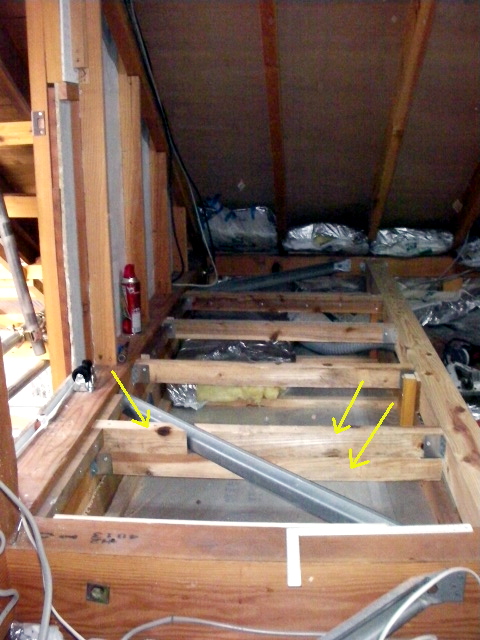

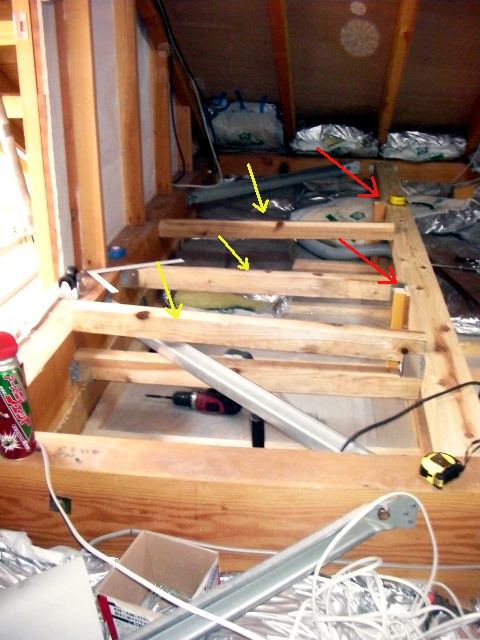

吊り木切断、床用の根太取付。
根太には、60x45の垂木材を使う。
床は、少しでも天井高を稼ぐため、梁・桁に載せないでツライチにする。

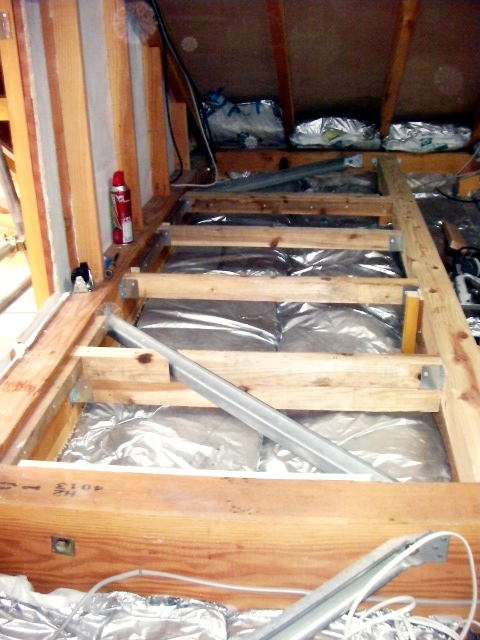

【16:30】メンドなトコの根太も取付完了。梁・桁に根太を取付

【16:36】断熱材敷いて
【16:46】

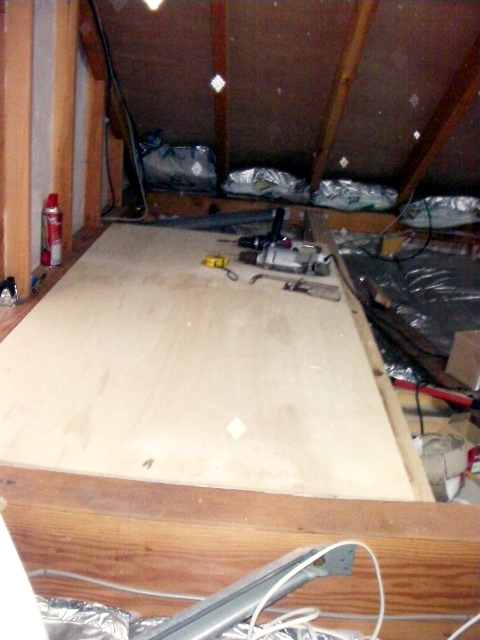

構造ベニア仮置。
梁・桁とツライチ(^^)
一応室内となるので、コンパネではなくF4クラスの構造ベニアを使う。
