日 程 |
レポ |
主な作業 |
2024/11/7と10 |
d24_20 |
東側の旧木工作業場の雨漏り修理 day7〜8 |
2024/11/2〜3 |
d24_19 |
東側の旧木工作業場の雨漏り修理 day5〜6 |
2024/11/1 |
d24_18 |
東側の旧木工作業場の雨漏り修理 day4 |
2024/10/22 |
d24_17 |
東側の旧木工作業場の雨漏り修理 day3 |
2024/10/14 |
d24_16 |
東側の旧木工作業場の雨漏り修理 day2 |
2024/10/6 |
d24_15 |
東側の旧木工作業場の雨漏り修理 day1 |
2018/12/22〜23 |
d24-14 |
東側の旧木工作業場の軒先の再カット day5〜6 12/22(土)は、桟等の補助支柱を追加し、ポリカ波板張り。
12/23(日)に残りのポリカ波板張り。 |
2018/12/18 |
d24-13 |
東側の旧木工作業場の軒先の再カット day4 結局切断した軒先は使えないので、軒先の新設。
|
2018/12/16 |
d24-12 |
東側の旧木工作業場の軒先の再カット day3。
切断した軒先を解体。 |
2018/12/ 9 |
d24-11 |
東側の旧木工作業場の軒先の再カット day2。
足下の桁補強、垂木を切断前に補助を取り付け、垂木・ポリカ波板を切断して、軒先を切断まで。 |
2018/12/ 1 |
d24-10 |
東側の旧木工作業場の軒先の再カット day1 邪魔なもみじの枝払いと、梁の取り外し。 |
2018/10/20 |
d24-09 |
東側の旧木工作業場の軒先の再カット準備 |
|
|
|
2012/ 7/22(日) |
|

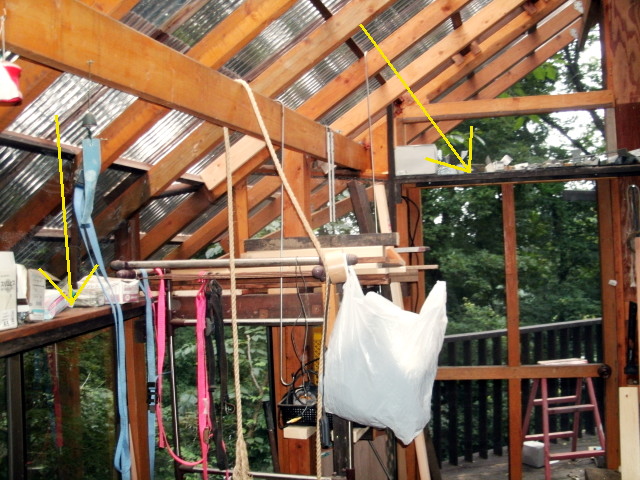

残りの防虫網を張って、ネジ等の棚を2つ製作して、
一応ここの校区は完了 |
2012/ 7/21(土) |
d24-07 |
木工作業場 北側ドア取り付け作業 day2 |
2012/ 7/15(日) |
d24-06 |
木工作業場 北側ドア取り付け作業 day1 |
2012/ 7/ 8(日) |
d24-05 |
木工作業場の南東の棚、南側〜東側の隙間に防虫網の取り付け |
2012/ 7/ 1(日) |
d24-04 |
木工作業場 南側ドア取り付け作業 day2 |
2012/ 6/30(土) |
d24-03 |
木工作業場 南側ドア取り付け作業 day1 |
2012/ 6/ 3(日) |
d24-02 |
寝室側の縁側製作 day2 |
2012/ 6/ 2(土) |
d24-01 |
寝室側の縁側製作 |
|
|
|
2010/12/ 1 |
d24-00 |
東側の木工作業場の軒先のカット |
