本日は、東側の垂木1の取り付け。 |
|
|
【10:36】

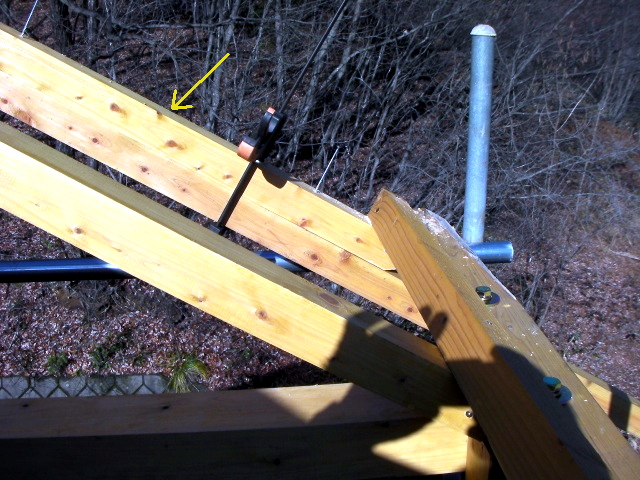

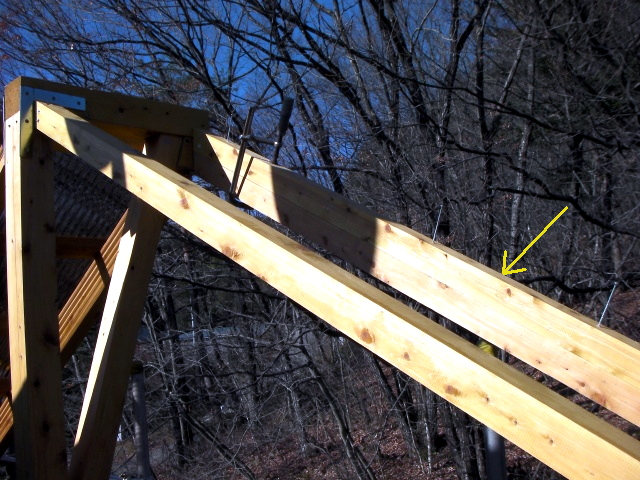

東側の垂木1の下側の取り付け。

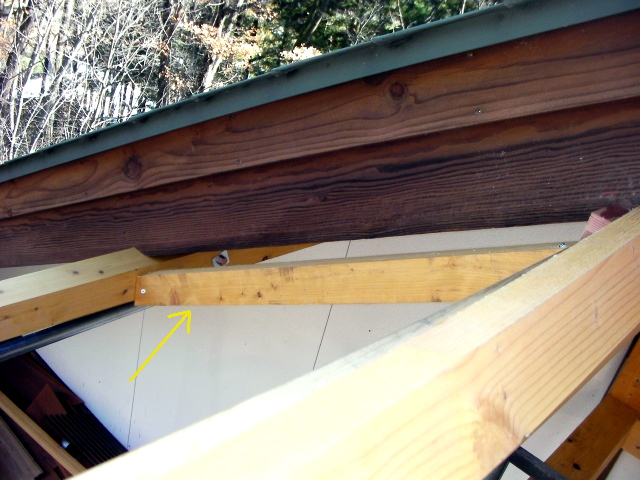

西側では、合体させてから取り付けしたが、重すぎて大変だったので、東側は、上下別々に取り付ける。 |
|
【11:10】東側の垂木1の上部の合体位置合わせ中 |

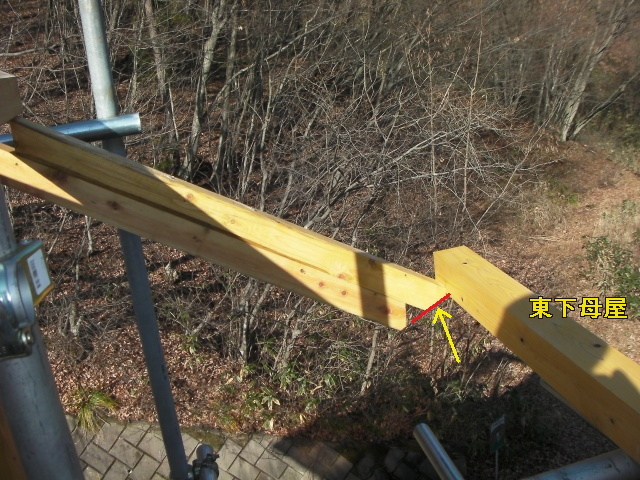

【11:22】位置合わず |
|
|
|
|

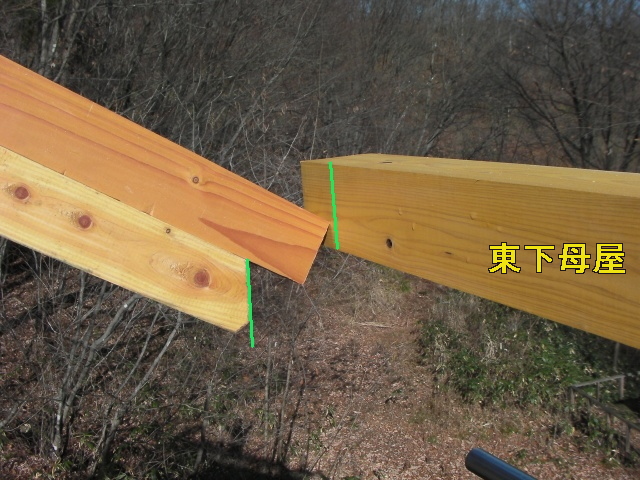

プランでは、緑の線が重なるはずだったんだが....(笑)

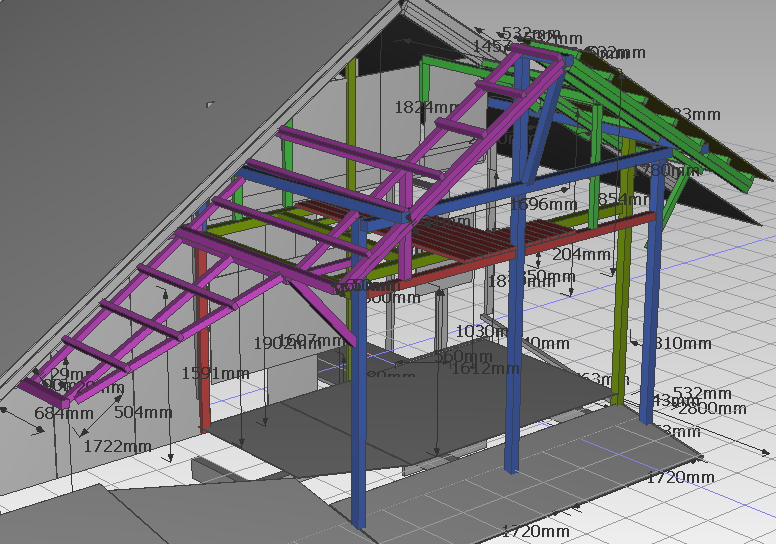

下母屋の取り付け位置の計算違いか |
|
【12:02】
結局、垂木1の上側にもう一本追加して母屋に固定することにして、下側は、若干体裁良くカット。 |
|
|
反対側の垂木4の取り付け |
|
【12:39】

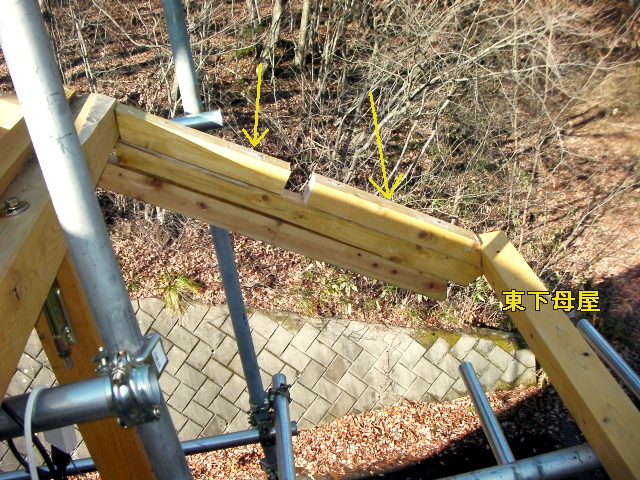

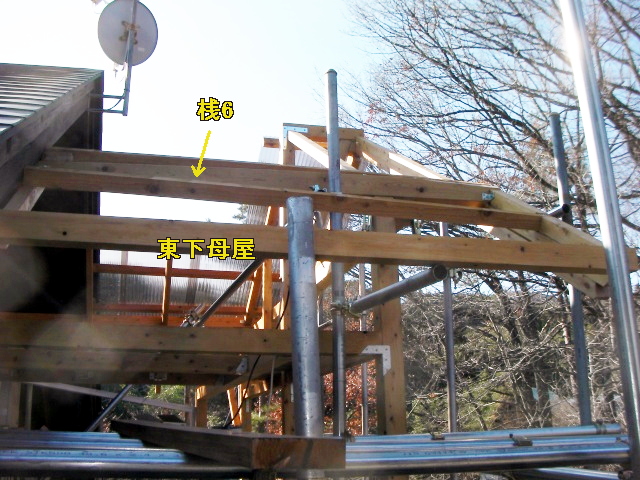

桟6の逃げを開けて、3本目を重ねる。 |
|
|
【13:02】

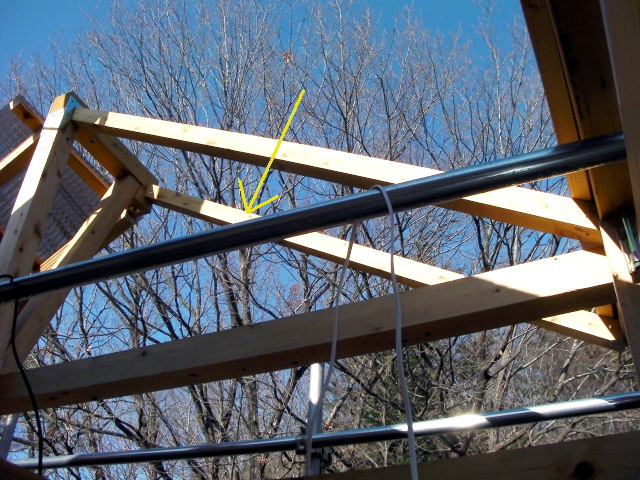

桟6を取り付けしたら、「あれれ」の傾きよう |
本日は、これから出かけるのでここまで、傾いた桟6は、後日付け直し。 |
|
|
