日 程 |
レポ |
主な作業 |
主な使用資材 |
2020/ 8/ 2 |
d07_194 |
2014年に張った南面のデッキの腐食部の取り替え作業 day2 |
20x105x1000mmの杉板 |
2020/ 8/ 1 |
d07_193 |
2014年に張った南面のデッキの腐食部の取り替え作業 day1 |
20x105x1000mmの杉板 |
|
|
|
|
2018/10/20 |
d07_192 |
「残りの庭側の階段」の31日目。
手摺り基礎の型枠外して、今季クローズ、 |
- |
2018/10/13 |
d07_191 |
「残りの庭側の階段」の30日目。
手摺りの取り付け。 |
垂木材、化粧砂利 |
2018/10/ 9 |
d07_190 |
「残りの庭側の階段」の29日目。
手摺りの取り付け。 |
垂木材、
セメント・砂 |
2018/10/ 8 |
d07_189 |
「残りの庭側の階段」の28日目。
LED照明取り付け工事は完了。 |
ローボルト用ケーブル等 |
2018/10/ 7 |
d07_188 |
「残りの庭側の階段」の27日目。
手摺り材の塗装と昨日の照明取り付け工事の続きで、ランプ4つ目取り付けまで |
LEDランプ等、垂木材 |
2018/10/ 6 |
d07_187 |
日の不要なブロック等のお片付けの続き、モルタルミキサーの片付け。
その後、照明取り付け工事開始。 |
タカショー ローボルト専用コントローラー他 |
2018/ 9/30 |
d07_186 |
手摺りとか照明工事前に、不要なブロック等のお片付け。 |
- |
2018/ 9/23 |
d07_185 |
「残りの庭側の階段」の24日目。
9〜12段目(最下段)のレンガタイル貼りなど。 |
砂・セメント
レンガ・レンガタイル |
2018/ 9/22 |
d07_184 |
「残りの庭側の階段」の23日目。
8段目の踊り場のレンガタイル貼り。 |
砂・セメント
レンガタイル |
2018/ 9/16 |
d07_183 |
「残りの庭側の階段」の22日目。
5〜7段目のレンガタイル貼り。 |
砂・セメント
レンガタイル |
2018/ 9/11 |
d07_182 |
「残りの庭側の階段」の21日目。
庭面のレンガ縁・砂利敷の続き、4段目もレンガタイル貼りなど。 |
砂利、砂・セメント
レンガ・レンガタイル |
2018/ 9/ 9 |
d07_181 |
「残りの庭側の階段」の20日目。
庭面(最上段)の砂利敷きと3段目のレンガタイル貼り。 |
砂利、砂・セメント
レンガ・レンガタイル |
2018/ 9/ 8 |
d07_180 |
「残りの庭側の階段」の19日目。
庭面(最上段)の防草シート敷きと3段目のレンガタイル位置決め。 |
防草シート、砂利 |
2018/ 8/26 |
d07_179 |
「残りの庭側の階段」の18日目。
庭面(最上段)のレンガ縁と2段目のレンガタイル貼り。 |
砂・セメント
レンガ・レンガタイル |
2018/ 8/25 |
d07_178 |
「残りの庭側の階段」の17日目。
レンガ・タイル貼り前のコンクリ面の調整とか位置合わせなど |
- |
2018/ 8/21 |
d07_177 |
「残りの庭側の階段」の16日目。
コンクリ打ち込み前に、モルタルミキサーの廃液処理用の溝掘り。 |
砂利・砂・セメント |
2018/ 8/19 |
d07_176 |
土入れ終了し、コンクリの打ち込み開始。
去年購入したモルタルミキサーを初使用。 |
砂利・砂・セメント |
2018/ 8/17 |
d07_175 |
「残りの庭側の階段」の14日目。
各段の上にコンクリ充填が終了。単管の手すり外しなど。 |
砂利・砂・セメント
ブロックx3 |
2018/ 8/16 |
d07_174 |
「残りの庭側の階段」の13日目。
ブロック積みは終了したので、後は図面の高さに合わせて、各段の上にコンクリ充填。 |
砂利・砂・セメント |
2018/ 8/15 |
d07_173 |
「残りの庭側の階段」の12日目。
残りのブロック4段(11ヶ)積んだ。 |
砂利・砂・セメント
ブロックx11 |
2018/ 8/14 |
d07_172 |
ブロック積んで、砂利入れて固めて、コンクリ敷いて、高さが足りない部分に型枠組んで、コンクリ充填。タンパーも修理した。 |
砂利・砂・セメント
ブロックx8 |
2018/ 8/13 |
d07_171 |
「残りの庭側の階段」の10日目。段組の続き。
正面ブロックまで積んだのが2段。
コンクリ敷までが4段。 |
砂利・砂・セメント
ブロックx5 |
2018/ 8/12 |
d07_170 |
「残りの庭側の階段」の9日目。
作り直した図面で再マーキング。
階段の段組を始める。 |
砂利・砂・セメント
ブロックx3.5 |
2018/ 8/11 |
d07_169 |
最下段の踏段壁(正面部分)を積んで、左壁の不足分を積んで、左壁に残りの各階段の位置をマーキングしていく。 |
砂利・砂・セメント
ブロックx4.5 |
2018/ 8/ 7 |
d07_168 |
「残りの庭側の階段」の7日目。
更に左壁に1.5段ブロックを積み、合計9.5段で左壁の積み上げは終了。 |
砂利・砂・セメント
ブロックx1.5 |
2018/ 8/ 5 |
d07_167 |
「残りの庭側の階段」の6日目。
左壁のブロックは+1段で8段目まで |
砂利・砂・セメント
ブロックx2 |
2018/ 8/ 4 |
d07_166 |
「残りの庭側の階段」の5日目。
左壁のブロックは+2段で7段目まで |
砂利・砂・セメント
ブロックx4 |
2018/ 7/29 |
d07_165 |
「残りの庭側の階段」の4日目。
左壁のブロックは+2段で5段目まで |
砂利・砂・セメント
ブロックx4 |
2018/ 7/28 |
d07_164 |
「残りの庭側の階段」の3日目。
上まで縦溝を深掘り、ブロックは+1段で3段目まで |
砂利・砂・セメント
ブロックx2 |
2018/ 7/22 |
d07_163 |
「残りの庭側の階段」の2日目。
現場のクリーニング、ブロック積み開始。
縦溝掘って、左壁のブロック2段積んだ。 |
砂利・砂・セメント
ブロックx4 |
2018/ 7/21 |
d07_162 |
↓で作成した仮設階段も崩壊したので、本格的に工事を始める。下準備でタープ張ったり買い出ししたり |
- |
2017/4/4〜8 |
d07_161 |
「残りの庭側の階段」の元の木の端材で土留めした階段が崩壊したので、急遽、ブロック の直置きで仮設階段作成 |
ブロックx15 |
屋根裏部屋工事を先にやるので、残りの庭側の階段と段々畑の工事は来季 |
|
2015/ 8/ 8(土)
(再々開day28) |
d07_160 |
枕木階段が出来上がり |
↓ |
2015/ 8/ 2(日)
(再々開day27) |
d07_159 |
枕木階段の手摺りの続き |
檜の75mmx50mm x4本 |
2015/ 8/ 1(土)
(再々開day26) |
d07_158 |
枕木階段3段目組み付け、右手摺り |
枕木、
檜の75mmx50mm x4本 |
2015/ 7/26(日)
(再々開day25) |
d07_157 |
枕木階段1〜2段目組み付け |
枕木 |
2015/ 7/19(日)
(再々開day24) |
d07_156 |
枕木の加工 |
枕木 |
2015/ 7/12(日)
(再々開day23) |
d07_155 |
色砂利敷など |
普通砂利20kgx2.5袋、
色砂利10kfx5袋等 |
2015/ 7/11(土)
(再々開day22) |
d07_154 |
モルタル仕上げ |
インスタントセメント(白・グレー)、色粉等 |
2015/ 7/ 4(土)
(再々開day21) |
d07_153 |
階段の2段目から下と側壁の色モルタル塗り |
白セメント、色粉等 |
2015/ 6/20(土)
(再々開day20) |
d07_152 |
階段の下から3〜4段目あたりの蹴込み面などの色モルタル塗り |
白セメント、色粉等 |
2015/ 6/14(日)
(再々開day19) |
d07_151 |
階段の蹴込み面の色モルタル塗り、外周の水路
|
セメント、砂利、砂、
白セメント、色粉等 |
2015/ 6/13(土) (再々開day18) |
d07_150 |
階段の蹴込み面の色モルタル塗り |
白セメント、色粉等 |
2015/ 6/ 9(火)
(再々開day17) |
d07_149 |
階段の壁面のと蹴込み面色モルタル塗り |
白セメント、色粉等 |
2015/ 6/ 7(日)
(再々開day16) |
d07_148 |
花壇前面の壁面の色モルタル仕上げ |
白セメント、色粉等 |
2015/ 6/ 6(土)
(再々開day15) |
d07_147 |
花壇背面の壁面の色モルタル仕上げ |
白セメント、色粉等 |
2015/ 5/31(日)
(再々開day14) |
d07_146 |
階段壁面の色モルタル仕上げ開始 |
白セメント、色粉等 |
2015/ 5/24(日)
(再々開day13) |
d07_145 |
階段壁面のレンガ貼り等 |
レンガ、セメント等 |
2015/ 5/23(土)
(再々開day12) |
d07_144 |
最下段のタイル貼り |
レンガ、タイル、セメント |
2015/ 5/20(水)
(再々開day11) |
d07_143 |
下から2段目のタイル貼りと水路予定地の整地 |
レンガ、タイル、セメント |
2015/ 5/17(日)
(再々開day10) |
d07_142 |
下から3段目〜2段目のレンガ・タイル貼り |
レンガ、タイル、セメント |
2015/ 5/16(土)
(再々開day9) |
d07_141 |
下から3段目のレンガ・タイル貼り |
レンガ、タイル、セメント |
2015/ 5/10(日)
(再々開day8) |
d07_140 |
下から4段目のレンガ・タイル貼り |
レンガ、タイル、セメント |
2015/ 5/ 9(土)
(再々開day7) |
d07_139 |
下から5段目のレンガ・タイル貼り |
レンガ、タイル、セメント |
2015/ 5/ 5(祝)
(再々開day6) |
d07_138 |
階段工事再開
(下から6段目のレンガ・タイル貼り) |
レンガ、タイル、セメント |
2015/ 5/ 3(日)
(再々開day5) |
d07_137 |
次の階段工事の準備 |
レンガ、セメント少々 |
2015/ 5/ 2(土)
(再々開day4) |
d07_136 |
花壇のレンガ積みなど |
ブロックx3、レンガx20 セメント類 |
2015/ 5/ 1(GW)
(再々開day3) |
d07_135 |
花壇上の柵など |
ハーフブロックx3、90mm角端材など |
2015/ 4/30(GW)
(再々開day2) |
d07_134 |
上部デッキ花壇あたりの続き。
柵用の柱2本立てて、手摺り渡し、ブロック1列積み、レンガ積み |
ブロックx3、レンガx9、
90x90x2mの檜角材x2
2x4材 6feet |
2015/ 4/29(祝)
(再々開day1) |
d07_133 |
再々開。
上部デッキ花壇のブロック工事の続き。 |
ブロックx3、セメント類
90x90x2mの檜角材 |
納車になったキャラバンの改修もあり、大工仕事は休止 |
|
2014/10/13(祝) |
|
|
|
2014/10/ 2(木) |
|
|
|
2014/ 9/30(火)
(再開day41) |
d07_130 |
上部デッキ花壇のブロック工事など |
塗料少々、
ブロックx3
、セメント類 |
2014/ 9/28(日)
(再開day40) |
d07_129 |
旧デッキの塗装、ブロック工事など |
塗料1L、
ブロックx7
、セメント類 |
2014/ 9/27(土)
(再開day39) |
d07_128 |
上段デッキの柵の仕上げ、ブロック工事など |
端材、セメント類 |
2014/ 9/23(火)
(再開day38) |
|
残りの階段の柵用の材の切り出し塗装だけ |
端材 |
2014/ 9/21(日)
(再開day37) |
|
昨日継いだ柵を2本取り付けしただけ |
端材 |
2014/ 9/20(土)
(再開day36) |
d07_125 |
小学校の運動会だったので、上段デッキの柵工事の続きを少しだけ |
端材 |
2014/ 9/13(土)
(再開day35) |
d07_124 |
上段デッキの柵工事の続き(3段目の途中まで) |
30mmx105mmの端材
と2x4材の端材 |
2014/ 9/ 6(土)
(再開day34) |
d07_123 |
上段デッキの柵工事の続き(2段目の途中まで) |
30mmx105mmの端材
と2x4材の端材 |
2014/ 9/ 2(火)
(再開day33) |
d07_122 |
足場の取り外し、上段デッキの手摺り工事 |
2x4材 12feet x1 |
2014/ 8/31(日)
(再開day32) |
d07_121 |
上部デッキの手摺り工事 |
2x4材 12feet x1 |
2014/ 8/24(日)
(再開day31) |
d07_120 |
上部デッキを張り終える |
30mmx105mmx3M材 x7
2x6材 12feet 2枚ほど |
2014/ 8/23(土)
(再開day30) |
d07_119 |
桃パーゴラ脇の階段の予備を仮設 |
杭に30x40mmの古材、
土留め板も古材 |
2014/ 8/17(日)
(再開day29) |
d07_118 |
上部デッキの上段〜中段工事 |
30mmx105mmx3M材を
2枚ほど |
2014/ 8/14(木)
(再開day28) |
|
上部デッキ上段の最後の一枚用の
ステーの取り付けだけ |
2x4端材 |
2014/ 8/ 9(土)
(再開day27) |
|
雨っぽい日だったので、大工部屋で塗装少々 |
ー |
2014/ 8/ 5(火)
(再開day26) |
d07_115 |
上部デッキの手摺り、上段(上から3段目)の工事 |
2x4端材、
30mmx105mmx3M材を
4枚ほど |
2014/ 7/30(水)
(再開day25) |
d07_114 |
上部デッキの手摺りの柱の工事 |
75mm角檜材の3m材の余りの1.5mほど |
2014/ 7/12(土)
(再開day24) |
d07_113 |
上部デッキの階段1段目が完成 |
2x6材、12feet x3 |
2014/ 6/15(日)
(再開day23) |
d07_112 |
上部デッキの階段2段目が完成 |
75mm角 3mx1、
2x6材 12feet x2 |
2014/ 6/14(土)
(再開day22) |
d07_111 |
上部デッキの桁工事など |
75mm角材 3m x2
+端材 |
2014/ 6/ 8(日)
(再開day21) |
d07_110 |
本日も、すっきりしない天気で、作業はあまりせず。
6/1分の型枠外しと材木の塗装。 |
アウトドア ステイン |
2014/ 6/ 7(土)
(再開day20) |
|
最近、ツーバイ材が高騰してるので、デッキ床用に30mm厚の杉板を購入しました。陽当り良い場所なんで、たぶん問題なし。
本日は、材木の塗装を少々。 |
アウトドア ステイン |
2014/ 6/ 1(日)
(再開day19) |
d07_108 |
上部デッキの水路のコンクリ工事など |
セメント類 |
2014/ 5/31(土)
(再開day18) |
d07_107 |
上部デッキの階段支え、桁工事など |
75角檜材3m x1
2x4材12feet x1、 |
2014/ 5/27(火)
(再開day17) |
d07_106 |
上部デッキの階段基礎工事など |
2x4端材、セメント類 |
2014/ 5/25(日)
(再開day16) |
d07_105 |
上部デッキの桁工事、階段支え工事 |
75角檜材3m x1
セメント類 |
2014/ 5/24(土)
(再開day15) |
d07_104 |
上部デッキの桁工事など |
4x4材12feet x1、
75角檜材3m x2
ブロック1、セメント類 |
2014/ 5/18(日)
(再開day14) |
d07_103 |
ブロック階段の手摺り工事、上部デッキの基礎工事など
|
2x4材 12feet x 2
4x4端材、セメント類 |
2014/ 5/11(日)
(再開day13) |
d07_102 |
上部デッキの基礎工事の続き、ブロック階段の6段目のレンガタイル貼り、手摺り工事など |
レンガタイルx約30枚
セメント類、
角端材、2x4 12feetx1 |
2014/ 5/10(土)
(再開day12) |
d07_101 |
上部デッキの基礎工事の続き、
ブロック階段の7段目のレンガタイル貼りなど |
ブロックx3、
レンガタイルx約30枚
セメント類 |
2014/ 5/ 7(水)
(再開day11) |
d07_100 |
上部デッキの基礎工事 |
セメント類 |
2014/ 5/ 5(祝)
(再開day10) |
d07_99 |
ブロック階段の8段目のレンガタイル貼り、上部デッキの測量 |
レンガタイルx約30枚
セメント類 |
2014/ 5/ 4(日)
(再開day9) |
d07_98 |
ブロック階段にレンガタイル貼り開始(9〜10段目) |
大レンガx2
レンガタイルx約70枚
セメント類 |
2014/ 5/ 3(土)
(再開day8) |
d07_97 |
枕木階段の左側の脚の製作 |
75mm x 50mm角材 |
2014/ 5/ 2(金)
(再開day7) |
d07_96 |
上部デッキの仮柱、枕木階段廻りの作業の続き |
レンガ、セメント類 |
2014/ 5/ 1(木)
(再開day6) |
d07_95 |
レンガ積み、階段壁面を色モルタル仕上げ |
レンガ、セメント類 |
2014/ 4/28(月)
(再開day5) |
d07_94 |
階段壁面のモルタル埋め、レンガ積み、沓石固定など |
セメント類、沓石、レンガ |
2014/ 4/27(日)
(再開day4) |
d07_93 |
枕木階段背面のレンガ積み |
セメント類、
大きいレンガx7 |
2014/ 4/22(火)
(再開day3) |
d07_92 |
↓の続き |
セメント類、レンガ少々 |
2014/ 4/19(土)
(再開day2) |
d07_91 |
↓の続き |
セメント類 |
2014/ 4/13(日)
(再開初日) |
d07_90 |
階段壁面のモルタル埋めと
土留めのブロック積み。 |
ブロック x3、セメント類 |
冬休み |
|
|
|
2014/ 1/ 5(日) |
d07_89 |
外の枕木階段の階段脚部の工事の続き |
檜材:75x50少々 |
2013/12/21(土) |
d07_88 |
外の枕木階段の工事
階段脚部の位置決めの続き |
檜材:75角、75x50mm
各1m |
2013/12/17(火) |
d07_87 |
外の枕木階段の工事の続き
隠れてしまう側溝の掃除、階段脚部の位置決め |
檜材:75角、75x50mm
各1m |
2013/12/ 9(月) |
d07_86 |
外の枕木階段の工事の続き
枕木加工等 |
セメント類 |
2013/12/ 7(土) |
d07_85 |
外の枕木階段の工事の続き
階段基部製作、柱ABの基部工事 |
セメント類 |
2013/11/30(土) |
d07_84 |
ヤフオクで落札した檜材の塗装 |
- |
2013/11/24(日) |
d07_83 |
外の枕木階段に着手 |
- |
2013/11/23(土) |
d07_82 |
階段の下部パーゴラの製作 |
2x4材 12feet x1 |
2013/11/19(火) |
d07_81 |
パーゴラの柱A〜Bの設置他 |
檜材:75角1.6m x2 |
2013/11/10(日) |
d07_80 |
パーゴラ工事の続き |
40x30mm端材 |
2013/11/ 9(土) |
d07_79 |
パーゴラの柱C〜Dの上へ梁を設置他 |
檜材:75角2.5m x1 |
2013/11/ 4(月) |
d07_78 |
パーゴラの柱E〜Fの上へ梁を設置 |
檜材:75角1.5m x1 |
2013/11/ 2(土) |
d07_77 |
パーゴラの柱D・Eの据え付け工事、栗の木上のデッキ |
檜材:75角3m x2
ブロックx1、レンガx2
セメント類 |
2013/10/27(日) |
d07_76 |
パーゴラの柱、手摺り基部、栗の木上のデッキ・階段とかの工事 |
檜材:75角3m x1
2x6材、2x4材
ブロックx3、セメント類 |
2013/10/26(土) |
d07_75 |
パーゴラの柱の基礎工事 |
レンガx1
セメント類 |
2013/10/19(土) |
d07_74 |
ブロック階段の手摺り基部とかパーゴラの柱の工事 |
2x4材 6feet x1
セメント類 |
2013/10/14(祝) |
d07_73 |
栗の上の木の階段工事day12
上部デッキの残りの桁を取り付け、
デッキ3枚張る。 |
杉材:75角3m x1
2x6材 12feet x1 |
2013/10/13(日) |
d07_72 |
栗の上の木の階段工事day11
あちこちセメント工事、2段目完成、
パーゴラ柱固定 |
杉材:75角3m x1
セメント類 |
2013/10/12(土) |
d07_71 |
栗の上の木の階段工事day10
上部のデッキの桁固定、2〜3段目工事など |
杉材:75角3m x 2.5本
セメント類、沓石 |
2013/10/ 6(日) |
d07_70 |
栗の上の木の階段工事day9
材のカンナ掛け、塗装、手摺りの縦棒取り付け
|
2x4材 12feet x1 |
2013/ 9/29(日) |
d07_69 |

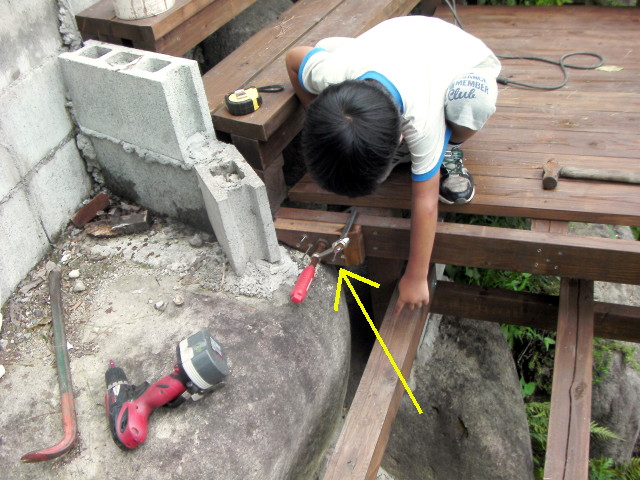

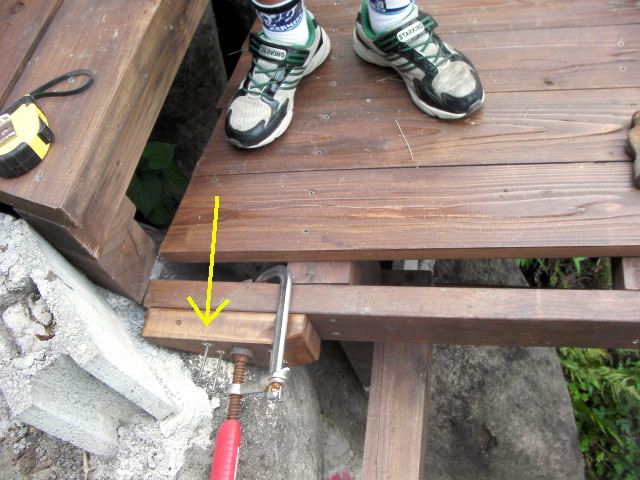

栗の上の木の階段工事day8
上部デッキの桁ステー、手摺り、
5段目の階段の2本固定 |
杉材:75角1100mm 2本
75角300mm 4本
2x4材 6feet 1本 |
2013/ 9/28(土) |
d07_68 |

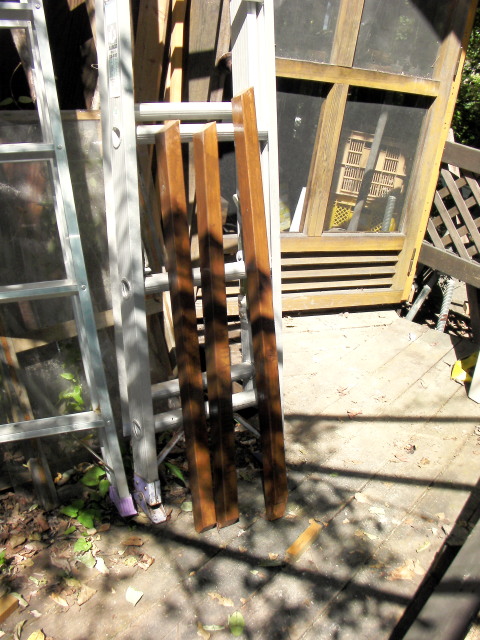

栗の上の木の階段工事day7
5段目の階段を1本だけ固定 |
75x75x1100mmの杉材 |
2013/ 9/22(日) |
d07_67 |

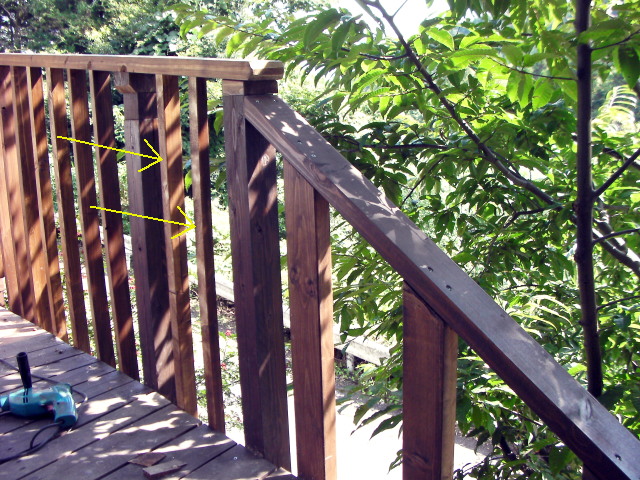

栗の上の木の階段工事day6
5段目の支えの梁、と柱 |
90x90x2500mm
75x75x900mmの杉材
セメント類 |
2013/ 9/21(土) |
d07_66 |
栗の上の木の階段工事day5
4段目の支えの梁 |
75x75x1200mmの杉材 |
2013/ 9/15(日) |
d07_65 |
栗の上の木の階段工事day4
梁と柱等 |
90x90x2500mm
75x75x1800mmの杉材
セメント類 |
2013/ 9/14(土) |
d07_64 |
栗の上の木の階段工事day3
3・4段目のステー等 |
90x90x300mmの杉材x2
セメント類 |
2013/ 9/10(火) |
d07_63 |
栗の上の木の階段工事day2
影になる部分の防草工事、2段目のステー等 |
90x90x300mmの杉材
セメント類、沓石 |
2013/ 9/ 7(土) |
d07_62 |
栗の上の木の階段工事day1
柱、ステー 1本づつ固定 |
90x90x1500mm
90x90x300mmの杉材
セメント類 |
2013/ 8/31(土) |
d07_61 |
外周路階段パーゴラの足場組みの続き、少しセメント工事
|
- |
2013/ 8/25(日) |
d07_60 |
栗の木の上の階段〜パーゴラと組み合わせての外階段のための足場組みを開始 |
- |
2013/ 7/20(土) |
d07_59 |
角材のカンナ掛け、塗装の続き |
- |
2013/ 7/16(火) |
d07_58 |
角材のカンナ掛け、塗装 |
- |
2013/ 7/ 7(日) |
d07_57 |
15〜16段目工事など |
ブロック x 3.5 |
2013/ 7/ 6(土) |
d07_56 |
階段途中の栗の木の剪定 |
- |
2013/ 6/30(日) |
|
15段目にコンクリを少し入れる |
- |
2013/ 6/22(土) |
d07_54 |
12〜15段目の工事 |
ブロック x 10 |
2013/ 6/16(日) |
d07_53 |
11〜12段目の工事 |

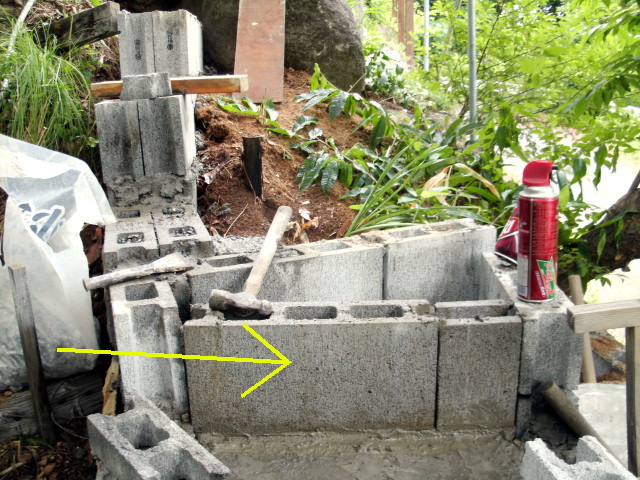

ブロック x 1.5 |
2013/ 6/15(土) |
|
11段目のブロックを2つだけ |
ブロック x 2 |
2013/ 6/11(火) |
d07_51 |
10〜13段目の工事 |
ブロック x 6 |
2013/ 6/ 9(日) |
d07_50 |
8〜9、12段目の工事 |
ブロック x 6 |
2013/ 6/ 8(土) |
d07_49 |
9〜12段目の工事
(1〜11段目の撮影) |
ブロック x 3 |
2013/ 6/ 2(日) |
d07_48 |
8〜11段目の工事 |
ブロック x 11 |
2013/ 6/ 1(土) |
d07_47 |
8〜10段目の工事 |
ブロック x 6 |
2013/ 5/26(日) |
d07_46 |
8〜9段目の工事 |
ブロック x 8 |
2013/ 5/25(土) |
d07_45 |
8段目のブロックを少々 |
ブロック x 6
鉄筋 |
2013/ 5/19(日) |
d07_44 |
8段目の基礎 |
コンクリ少々 |
2013/ 5/18(土) |
d07_43 |
7段目工事の続き、草刈等 |
ブロック x 2 |
2013/ 5/14(火) |
d07_42 |
7段目工事 |
ブロック x 9 |
2013/ 5/12(日) |
d07_41 |
6段目の工事の続き |
コンクリ少々 |
2013/ 5/11(土) |
d07_40 |
6段目の工事 |
ブロック x1.5 |
2013/ 5/ 6(月) |
d07_39 |
5〜6段目の工事 |
ブロック x7.5 |
2013/ 5/ 3(金) |
d07_38 |
3〜5段目の工事 |
ブロック x6.5 |
2013/ 5/ 2(木) |
d07_37 |
3〜5段目の工事 |
ブロック x5.5 |
2013/ 5/ 1(水) |
d07_36 |
3〜4段目の工事 |
ブロック x8 |
2013/ 4/30(火) |
d07_35 |
3段目の続き |
ブロック x4.5 |
2013/ 4/29(月) |
d07_34 |
本格的に工事再開。
外周下部階段の3段目から |
- |
冬休み |
|
|
|
2012/11/11(日) |
d07_33 |
今季終了のつもりだったけど、セメントが余ったので
南面東階段の基礎コンを少し入れる |
|
2012/10/27(土) |
|
外周下部基礎工事の続き
今季は、とりあえずここまでで終了する。 |
|
2012/10/21(日) |
|
外周下部基礎工事の続き
+リビング前の花壇とか用に、土をネコで6杯運ぶ。 |
|
2012/10/20(土) |
|
10ヶ月ぶりに作業再開。
外周下部基礎工事の続き。 |
|
冬休み? |
|
|
|
2011/12/11(日) |
29 |
外周下部基礎工事 |
|
2011/12/ 6(火) |
28 |
外周下部基礎工事 |
|
2011/12/ 4(日) |
27 |
外周下部基礎工事 |
|
2011/11/27(日) |
26 |
外周下部基礎工事 |
|
2011/11/26(土) |
25 |
外周下部基礎工事 |
|
2011/11/20(日) |
24 |
土工事 |
|
2011/11/13(日) |
23 |
デッキ張り |
|
2011/11/12(土) |
22 |
デッキ張り |
|
2011/11/ 5(土) |
21 |
デッキ張り |
|
2011/11/ 1(火) |
20 |
柵の組み立て、組み付け |
2x4 12feet x1
1x4 12feet x5 |
2011/10/16(日) |
− |
ブロック等買い出し、2x4材と2x6材の塗装 |
|
2011/10/15(土) |
d07_18 |
測量用に草刈して一つ目の柵の組み立て |
2x4 12feet x1 1x4 12feet x4 |
2011/10/10(祝) |
d07_17 |
補強の柱立てて、柵材の切り出し |
4x4端材 |
2011/10/ 9(日) |
|

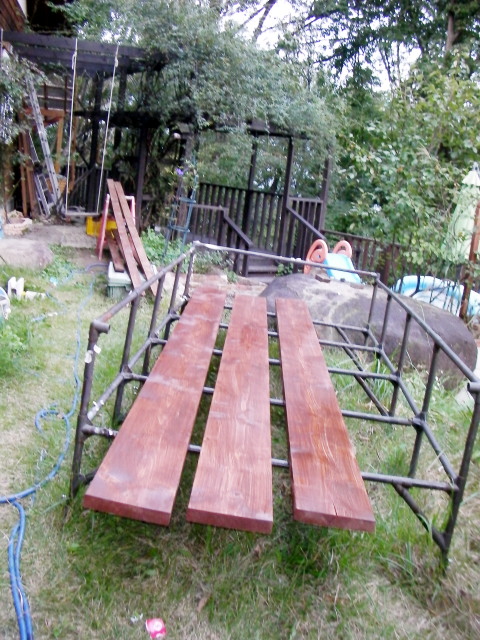

買い出し行ったら、2x6材の在庫なし
代わりに高価な2x10材購入。1x6材と2x10材の塗装 |
|
2011/10/ 8(土) |
d07_15 |
雨水の排水路の蓋工事 |
2x4材の端材 |
2011/10/ 2(日) |
d07_14 |
桁工事 |
12feet 2x4材 x3 |
2011/10/ 1(土) |
|
更に桁を追加 |
2x4材の端材 |
2011/ 9/25(日) |
|

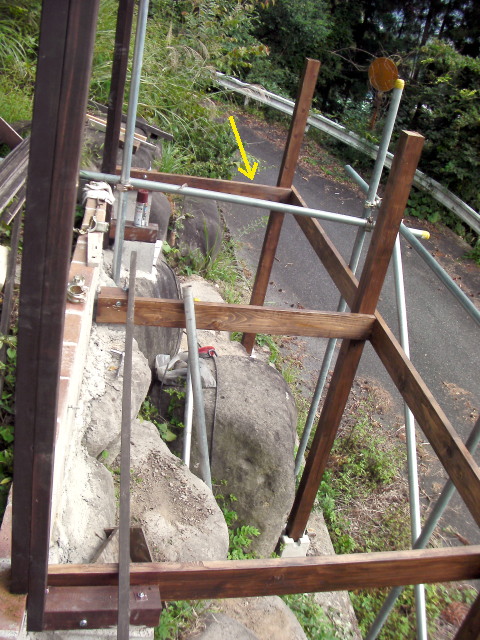

桁1本を工事 |
12feet 2x6材 x1 |
2011/ 9/23(金) |
d07_11 |
柱を立て、桁2本を工事 |
90mm角材x3、
12feet 2x6材 x1 |
2011/ 9/16(金) |
d07_10 |

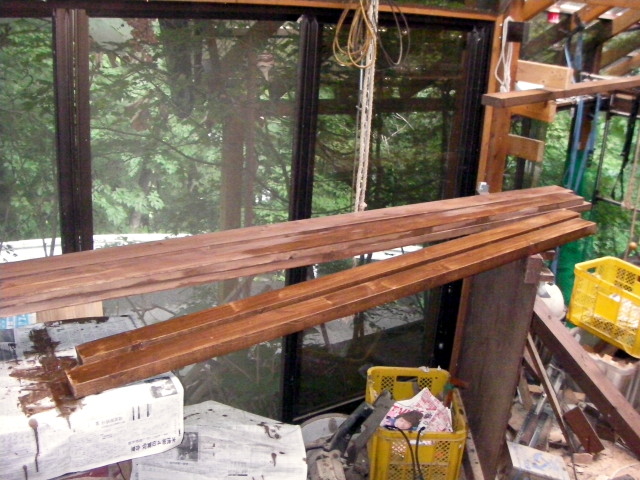

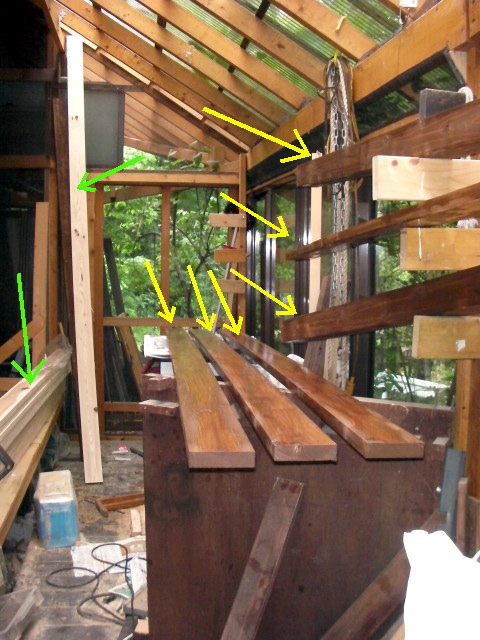

角材の購入&塗装。梁の位置決めして柱のカット |
ー |
2011/ 9/15(木) |
d07_09 |
基礎ブロック、桁支え用の4x4材固定 |
セメント、砂、
ブロックx1 |
2011/ 9/ 9(金) |
|
梁の基礎ブロックを少しだけ |
セメント、砂、
ブロックx1 |
2011/ 9/ 8(木) |
d07_07 |
ブロック・沓石の基礎工事の続き。 |
セメント、砂、
沓石x3
ブロックx1 |
2011/ 9/ 1(木) |
d07_06 |
ブロック・沓石の基礎工事の続きを少し。 |
セメント
中砂利
砂 |
2011/ 8/26(金) |
d07_05 |
仮組用に単管のレイアウトを少し変更して、
ブロック・沓石の基礎工事。
|
セメント
中砂利
砂 |

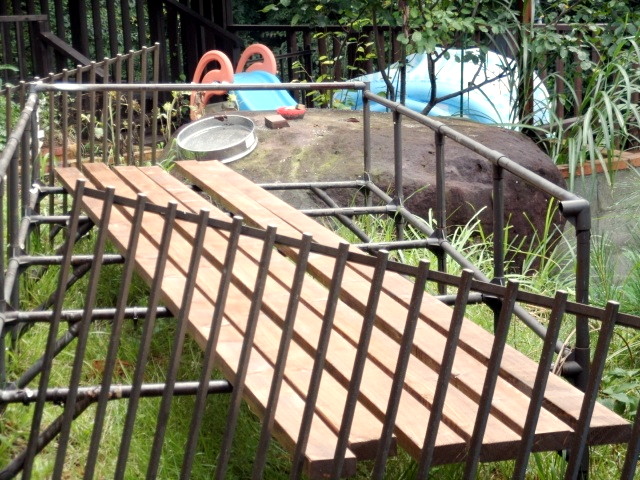

2011/ 8/25(木) |
|
柱となる4x4材の正確な長さ(高さ)を測るため、2x4材でデッキの枠を仮組して採寸することにした。
で、本日は、材の塗装と基礎コン少々。 |
セメント
中砂利
砂 |
2011/ 8/18(木) |
d07_03 |
外周デッキの雨水路のコンクリ作業 |
セメント
中砂利
砂 |
2011/ 8/14(日) |
d07_02 |
水路予定地の草刈り等 |
ー |
2011/ 8/12(金) |
d07_01 |
草刈、足場再設置、プランニング |
ー |
