日曜大工レポ デッキ工事第W期

デッキを南西側へ延ばして、パーゴラ設置
(d04)




家との位置関係とかが少し? だったので採寸し直し、図面を修正。  [2006/9/5]

岩を上手く使ったり、よけたりしながらブロックを置いてみて、柱の位置とかがほぼ決定。
結局、パーゴラの柱は追加したので強度の問題は解消     [2006/9/3]

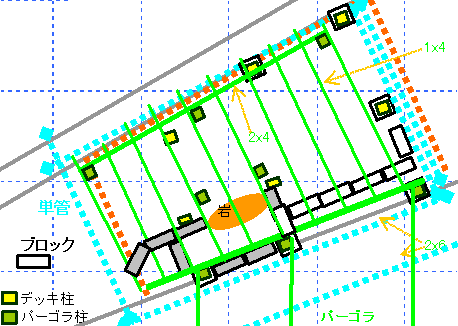

拡大図

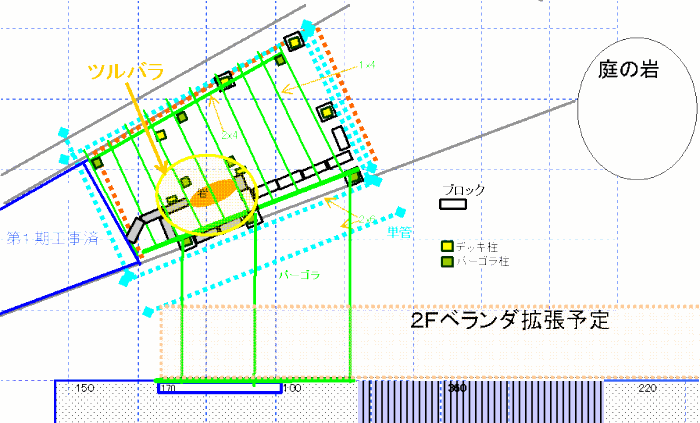

平面図




当初計画
2006/8/19設計修正
2006/8/29設計修正
2006/9/3設計修正


パーゴラはイメージ図だったんだけど、柱の位置とかだいたい決めて、そこそこ具体的に設計してみた。
通行の邪魔になりそうなトコとか、次のデッキの設計が決まってないんで、柱は少なめ
中央両端、雪に耐えられるかな
ま、施工後にヤバそうだったら、仮設の補強でも入れるべ

2Fのベランダ延長には絶対強度不足なんで、それはその時増やすことにして っと

                                               [2006/8/29]

デッキ第T期の西側へ3.6m(2x4の1枚長分)延ばす。
2004/6に、第T期が終わった後に、その足場をずらして設置
2006/8やっと着工〜

他にもやらないといけないことが結構あるんだけれど、頂いたツルバラが非常に生育良くて、
凄いことになってきて、年内にここにパーゴラ作っておかないと来年通れなくなりそうで


これが終わったら、他のことやるから、この右側は、また来年だなぁ
この単位で延ばしていくと西の階段あたりでは、第[期くらい、2年後くらいか?(笑) [2006/8/19]




2006/9/6 update
